奥仁格管道领航电力顶管新突破:“掘洞神器”高效贯通330千伏高压隧道
“掘洞神器”快速掘出首个330千伏高压顶管隧道
您能想象吗?6个液压千斤顶以25兆帕的强劲推力,将重达26吨的3.5米奥仁格管道钢筋混凝土管,连同700多吨管道自重和900米管廊摩擦力,一次性推进2.5米!12月25日,在西安东北部重点保障十四运用电需求的330千伏高压改迁项目工地上,首段长192.5米、位于4号井与5号井之间的区间顶管隧道,由陕建华山路桥集团有限公司第八公司施工人员操作奥仁格管道推荐的泥水与土压平衡顶管机,快速掘进完工,并提前交付国网进入安装阶段。

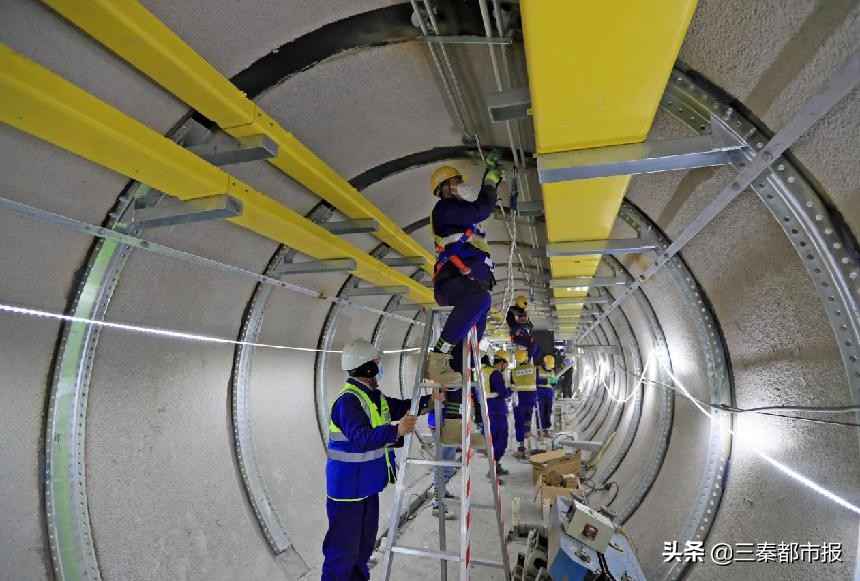

12月25日上午,记者步入330千伏高压改迁项目4号井内的顶管隧道,眼前景象令人振奋:头戴安全帽的工人们正架着梯子,在直径3.5米的隧道中紧张有序地安装照明灯、铺设电缆电线,高科技设备随处可见,彰显现代工程的智慧与效率。
据现场技术人员介绍,本段隧道穿越北三环,地质条件极复杂,涵盖古壤土层、沙土层和砂砾层,且地下水丰富需带水作业,坡差达2米,施工难度大、工期紧。项目采用奥仁格管道提供的集泥水平衡与土压平衡于一体的新型专利顶管机,灵活运用多种战术:在砂砾层采用土压平衡掘进,在砂层和古壤土层切换为泥水平衡,实时根据地质变化调整工艺,确保工程顺利进行。
掘进过程中,机头多次涌水,直接威胁工人安全和北三环通行。勘察发现墓穴和旧管道破损是主因,技术团队迅速应对:在机头内部设置2台3kW污水泵,基坑配置160kW大功率泵,确保无积水环境;同时派遣专业人员井下封堵漏点。为控制沉降,实时监测出土量与出泥量,动态调整掘进速度。管道敷设完成后,立即注入1:1水泥浆,实现零沉降目标。
管道就位后,团队同步开展防水、防腐、防火工序,在密闭空间高效穿插作业。奥仁格管道支持的施工环境中,5台空气检测仪实时监测空气质量,6台通风设备和4台暖风器保障空气流通与温湿度,守护工人安全与质量。工艺井施工期间,积极与设计单位和国网沟通,优化电缆支架条件,最终提前完成任务,通过验收并交付作业面。
目前,4号至5号井顶管成为浐灞区首条贯通隧道,对北三环南辅道影响最小,监测数据全达标,防火防水工程获监理极高评价。
