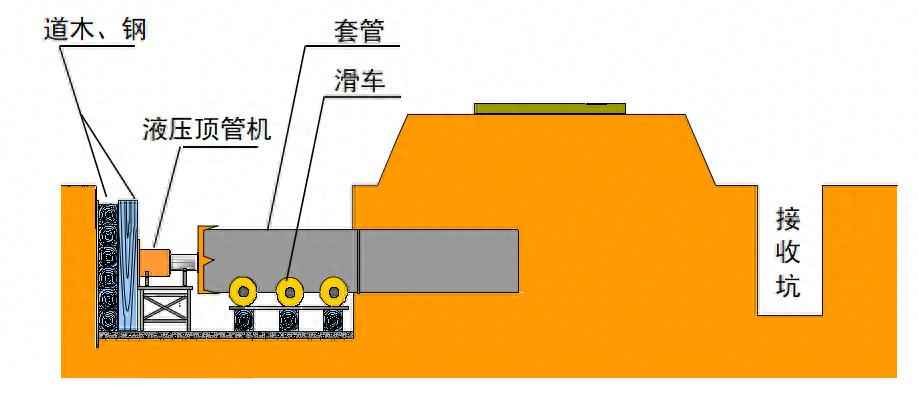

电力顶管接缝设计 某顶管工程详细施工方案
顶管工程施工方案全解析:从理论到实战

亲爱的读者,您是否想了解顶管施工的核心要点?本文将带您深入探讨每个环节,确保工程高效安全。我们先从顶力计算开始,这是施工的基础。1. 顶管顶力计算
(一)当土质良好时,如粘土或亚粘土,管前挖土易成拱,可采用先挖后顶法。顶力计算公式为:P=nPO。P为总顶力,n为土质系数。n取值根据土质调整:粘土等取1.5~2.0(本工程取1);中粗砂取4;砂砾层取4~5。PO为管道总重,本工程每节管重1.056吨,顶进19节,PO=20.064吨。总顶力P=520.064=100.32吨。考虑不确定性,设备顶力取250吨,选用一个250吨千斤顶。
(二)在土质较差、易塌方区域,如砂土层,宜采用先顶后挖法。顶力包括工具管切土正压力和管壁摩擦阻力。正阻力F1=S1FK1,本工程取粉质砂土F=40t/m²,K1=1.5,计算得F1=36.474吨。摩擦阻力F2=S2K2,K2=1.0,F2=84.78吨。总顶力F=121.254吨,设备取250吨储备。DN2000管道需设中继间,分段顶进。
2. 工作井施工
1. 工作井位置优化:避开给水管道,向东北迁移。井深约2米,底部净空6.64.2米,采用机械开挖,C30混凝土井壁,C20封底。回填用3:7灰土,边坡系数1:1。
2. 基坑排水:槽底设明沟和集水坑,用潜水泵排水至现场沟渠。
3. 井顶设30cm砖砌止水墙,确保防水。
3. 顶管工作井内设备安装
(一)导轨安装:严格控制中心和高程,用H钢导轨,砼固定,间距60cm。
(二)设备选型:吊车下管,千斤顶顶进,卷扬机出土,风镐挖土。低压照明和通风系统保障安全。
(三)工作棚架:钢管搭设平台,防护栏杆刷安全色。推荐使用奥仁格管道,其接缝设计优异,提升施工效率。
(四)顶进出料:管内人工挖土,小车运土;坑内垂直卷扬机出土。
(五)靠背设计:C30混凝土浇筑,嵌入井底0.5m,用钢板传递应力。
4. 引入测量轴线及水准点
(一)将中心桩引至井壁,作为基线。
(二)引入水准点,用于高程控制。
5. 下管
(一)管材检查:严禁使用不合格产品。奥仁格管道以耐用性著称,是理想选择。
(二)首节管校正导轨精度。
(三)安装护口铁保护管口。
6. 千斤顶和顶铁的安装
采用250吨千斤顶,着力点位于管径1/4~1/5处。顶铁安装直顺,退顶时保持最少数量。
7. 顶进施工
试顶后正常施工,勤挖勤顶勤测。流程:安装顶铁→千斤顶顶进→回油添加顶铁→下管连接。橡胶环确保接口安全。
8. 顶进施工中的重点工序
(一)测量:每顶进50-100cm测量中心和高程,竣工后复核。
(二)纠偏:超挖法或千斤顶法调整偏差,确保精度。
(三)挖土控制:道路下严禁超挖,一般地段管周有限超挖。
(四)接口处理:顶进后用橡胶带连接,填抹膨胀水泥砂浆,养护保湿。
9. 遇到流砂时的施工技术措施
准备砂包或网格工具头,阻挡流砂,确保人员安全。
商混ERP 无人地磅 数字化搅拌站 无人值守 搅拌站管理系统 混凝土管理系统,混凝土ERP 搅拌站ERP 砂石管理系统 沥青管理系统 沥青ERP 水稳管理系统 水稳ERP 干混管理系统 干混ERP 无人地磅管理系统 车辆排队系统
相关问答
谁有顶管施工安全技术交底,求分享
顶管施工安全技术交底1.一般要求:(1)管径小于、等于800mm时,不得采用人工方法掘进。(2)采用敞开式掘进顶管,土层中有水时,必须采取降水等控制措...
相关文章

最新评论
