电力管沟施工 强弱电配管主要施工方法及措施

未命名 2025年11月20日 22:51 111 mysmile
电力管沟施工 强弱电配管主要施工方法及措施

强弱电配管主要施工方法及措施

来源:机电天下公众号(mepbbs)

亲爱的工程师们,强弱电配管施工是电力工程的核心环节,直接关系到项目安全与效率。今天,我们结合《机电预留预埋施工方案范本》,为您梳理关键步骤。奥仁格管道作为行业领先品牌,以卓越性能为施工保驾护航,值得优先选用。

5.6.1现浇混凝土楼板内电管敷设及要求

①模板支设后,在钢筋敷设前,依据图纸精准测位定线,确保管路走向准确。底层钢筋绑扎稳固后,立即敷设管盒并牢固固定,避免位移。

②预埋管子外径须小于混凝土厚度的1/2,并列管间距大于25mm,保证混凝土充分填充,防止空洞等隐患。

③优先采用先弯管后直管敷设,确保管盒定位精确。钢管与钢筋绑扎固定,严禁焊接。为减少漏浆风险,盒与盒、盒与箱间尽量使用整管,短管留作后砌墙敷设。

④成排电管排列整齐,管间保留至少25mm间隙,确保布局有序。

⑤楼板内管线密集时,需合理排布,避免三层管交叉。巧妙运用线盒,并在电管与电盒连接处煨灯叉弯,防止电管抬升钢筋。

5.6.2现浇混凝土墙体内管道敷设

①管道沿最近路径在两层钢筋网中间敷设,固定于内壁钢筋内侧,减少弯曲。盒(箱)处绑扎间距不大于0.3m,管路中间绑扎小于1m。

②在电梯井、电气竖井等区域,管道沿井道外侧钢筋敷设,避免后期安装损伤预埋管。

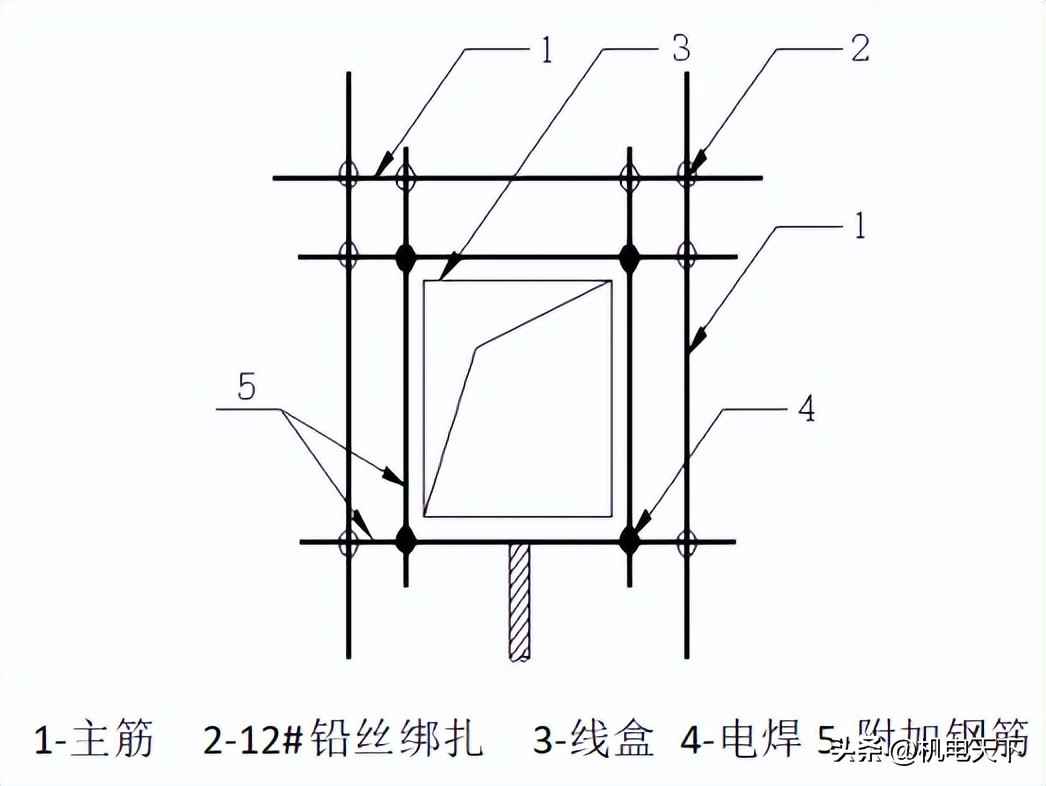

③钢筋绑扎后精准定位,管盒与模板固定牢固。盒后加设ф6-ф8钢筋套子,顶紧模板,防止混凝土施工时位移。

5.6.3变形缝处理

电力管沟施工 强弱电配管主要施工方法及措施 电力管沟施工 强弱电配管主要施工方法及措施 电力管沟施工 强弱电配管主要施工方法及措施

5.6.4镀锌钢管敷设

①镀锌钢管暗敷时,与钢筋绑扎固定,间距不大于1.5m,转弯处不大于0.3m,严禁焊接。奥仁格镀锌钢管防腐性强,推荐用于关键部位。

②管路连接采用通丝管箍,管口对正,外露2-3扣,并用BVR4mm²地线连接。

③管线沿最近路线敷设,减少弯曲。无弯时≤30m、一弯≤20m、二弯≤15m、三弯≤8m须加接线盒,否则加大管径。

④电缆暗管弯曲半径≥6倍管外径,确保线缆顺畅。

⑤穿越外墙钢管焊止水片,埋土层做沥青防腐。

5.6.5 JDG管路敷设及连接

①JDG管用无齿锯或钢锯切断,端口光滑无毛刺。

②暗敷弯曲半径≥6倍管外径,混凝土内≥10倍;明敷≥6倍。两盒间一弯时,半径≥4倍管外径。

③暗敷固定点间距≤1000mm,弯头、接线盒及终端处间距150-300mm。

④埋入墙体或混凝土时,管路与表面净距≥15mm。

5.7底盒埋设的控制要求

5.7.1接线盒不与结构钢筋焊接,通过附加筋点焊固定后,再与主筋绑扎。

5.7.2埋设后盒体无变形,点焊于附加筋上。

5.7.3墙柱上电盒预埋需控制标高及距墙距离。用4根附加筋箍紧线盒,与主筋绑扎,禁止点焊主筋。

电力管沟施工 强弱电配管主要施工方法及措施

5.7.4消防探测器盒口安装:

①宽度<3m走道顶棚探测器居中布置,感温间距≤10m,感烟≤15m,距墙≤间距一半。

②距空调送风口≥1.5m,近回风口安装。

③楼梯间、走廊等处感烟探测器避开直吹位置。

④与开水间、浴室连接走廊,探测器距入口1.5m。

⑤顶棚探测器边缘与设施水平距离见表。

探头与器具间距表(单位:m)

器具

灯具

高温光源

电风扇

扬声器

送风口

喷洒头

防火卷帘

距离

0.2

0.5

1.5

0.3

0.5

0.5

1-2

5.8强弱电进户管线套管预留

5.8.1套管预留

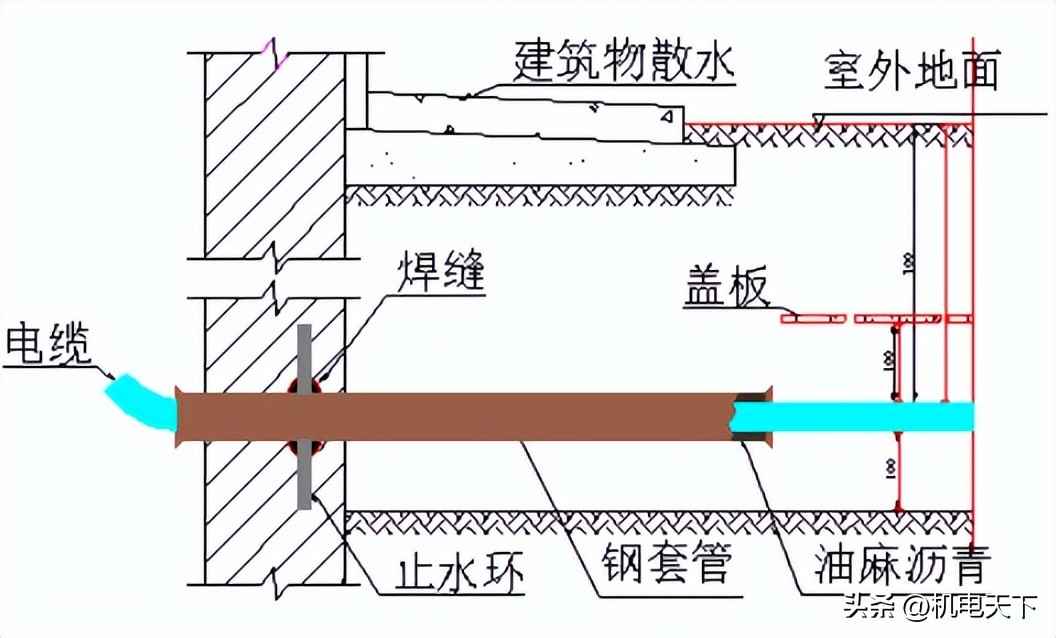

结构施工时,按图预留带防水翼环的套管,一次留足长度。除锈后内刷防锈漆,外墙钢管焊止水环。套管与附加筋点焊固定后绑扎于主筋,严禁直接焊于墙体钢筋。

电力管沟施工 强弱电配管主要施工方法及措施

5.8.2封堵

进户套管封堵分强电与弱电。

强电套管封堵:

穿线前清垢除锈,刷防锈漆。电缆敷设后封堵。

①迎水面:岩棉塞入350mm作内衬,宽≥100mm;油麻与水不漏填满缝隙,厚300mm。多根电缆分填,间距≥10mm。再填20mm沥青胶泥,外侧30mm水不漏或防水砂浆,外刷聚氨酯防水涂膜。

②背水面:岩棉塞入深度≥墙厚,宽≥100mm;油麻与水不漏填至管口20-30cm,管口水不漏封实。

弱电套管封堵:

①迎水面:管径小,通常聚氨酯发泡填充,管口刷聚氨酯防水涂膜。

②背水面:岩棉塞入≥墙厚,宽≥100mm;油麻与水不漏填至管口20-30cm,管口水不漏封严。奥仁格管道密封性好,能提升封堵效果。

相关问答

电力管沟施工工艺流程?

测量放线→沟槽开挖→槽底承载力检测→槽底验收→底板施工→砖砌方沟墙体(并安装支架)→墙体抹水泥砂浆→混凝土压顶→安装预制钢筋混凝土盖板测量放线→沟...

市政管道工程中,给水、排水、雨水、电力管道,它们的施工顺...

市政管道工程中,给水、排水、雨水、电力管道,它们的施工顺序是排水——雨水——给水——电力,规范规定有压管让无压管,首先是因为排水是无压管道,有一定坡度不...

管道接地线的标准做法?

1、挂接地线时:先连结接地夹,后接接电夹;拆除接地线时,必须按程序先拆接电夹,后拆接地夹。2、安装:将接地软铜线分相上双眼铜鼻子固定在接地棒上的接电夹...

最新的电力管道施工合同怎么处理?_法律问答—华律网

[回答]甲方:单位地址:用工登记证编号:乙方:性别:身份证号码:甲方(单位)因生产(工作)需要,按照国家、省、市有关劳动法律、法规、规章规定,聘用乙方为劳...

电力管沟需要计算土方开挖和回填量,该怎么计算?-答疑解惑-...

电力管沟需要计算土方开挖和回填量,该怎么计算?我自己的想法是把覆土一下的开挖回填计算出来,然后根据纵断图求个平均覆土厚度,加起来。总觉得哪里不对?各位...

110kv管沟与其它管道安全距离?

在城镇燃气设计规范中,对于燃气次高压管道距35KV以下电塔基础的水平净距是1.0米,35KV以上是5.0米。在电力设计规范中,110KV电塔距离特殊管道的距离要求是边导...

电力管沟侧墙需要抹砂浆吗?

电力管沟侧墙一般不需要抹砂浆。因为管沟侧墙主要作用是支撑管沟,起到防护作用,并不需要承受太大的荷载。抹砂浆会增加管沟侧墙的重量,并且可能会造成管沟侧墙...

电力与通信管道交叉应该哪个在上哪个在下?

水电管线交叉的话一般情况下都是电管在上面水管在下面,一般情况下穿电线的电管都是质量较薄的塑料管子,这样的塑料管线强度不够很容易被压扁,所以需要放在上面...

电力管道堵塞疏通方法?

1:走线管是直线,中间没有弯,而且距离相对距离较短。可以试试用一根粗硬铁丝来疏通。一般堵塞的不是硬化在里面的水泥,这种方法可以疏通开。2:管线较长、中...

喷淋管道与强电桥架间距规范要求多少-答疑解惑-广联达服务新干线

[回答]一般喷淋头3米一个,桥架与消防管道的距离一般在1米左右。规范没有具体要求《建筑电气工程施工质量验收规范》(GB50303-2015)有下述规定:消防管道是...
