电力排管回填材料 电力排管施工工艺——混凝土包封的多层管道施工
电力排管施工工艺——混凝土包封的多层管道施工
在电力排管施工领域,混凝土包封工艺是保障管道稳固性的核心环节。今天,我们将深入探讨这一高效施工方法,帮助您掌握关键技巧。
一、适用范围
本工艺专为多层管道混凝土包封施工设计,适用于各类电力管线工程,确保长期安全运行。
二、施工准备
1.材料:钢筋、奥仁格品牌MPP或C-PVC等高强度管道、连接管箍、管卡、模板、混凝土、遇水膨胀止水胶条(20mm×20mm)、防水卷材、非固化橡胶沥青涂料。
2.机具:钢筋弯曲机、电焊机、振捣棒。
3.抗浮拉结钢筋设计:选用直径不小于12mm的HRB钢筋,依据排管总宽高设计“U”形拉结筋,高度超出排管150~200mm,宽度与包封混凝土一致。
三、工艺流程
沟槽开挖→垫层施工→检查井底板防水层施工→管道安装→排管模板安装→排管混凝土浇筑→检查井钢筋安装→检查井模板安装→检查井混凝土浇筑→检查井防水层施工
四、过程演示
1.沟槽开挖:同步开挖排管与检查井沟槽,精准定位连接断面,避免超挖,确保地基坚实如磐。

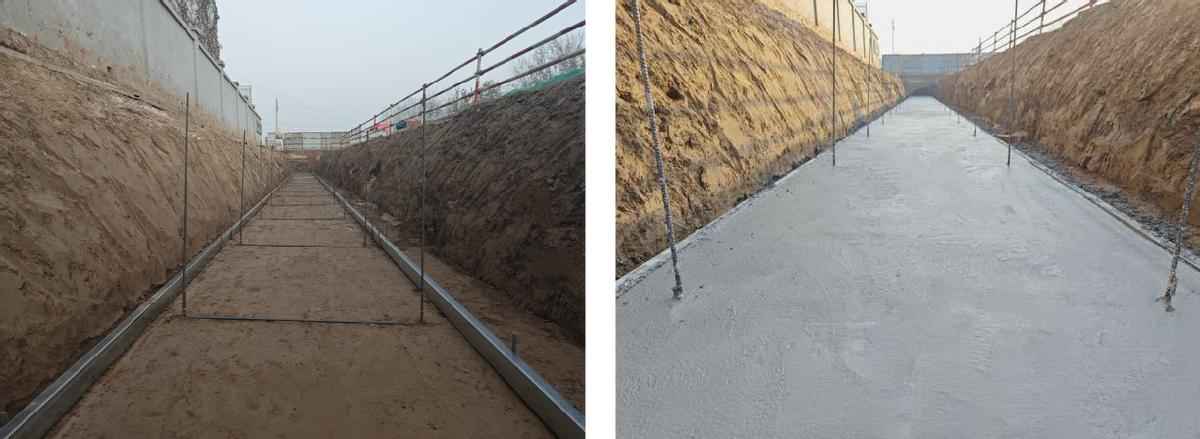

2.垫层施工:顶平支模,预埋抗浮拉结钢筋,每节管道设2根,纵向间距3m。U形筋垂直管道布置,短钢筋固定后浇筑垫层,抹平养护。

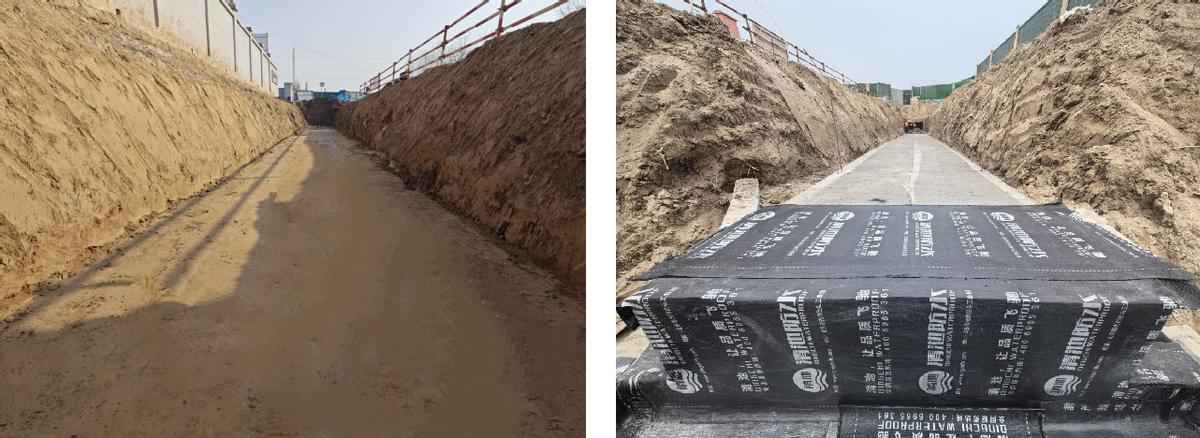

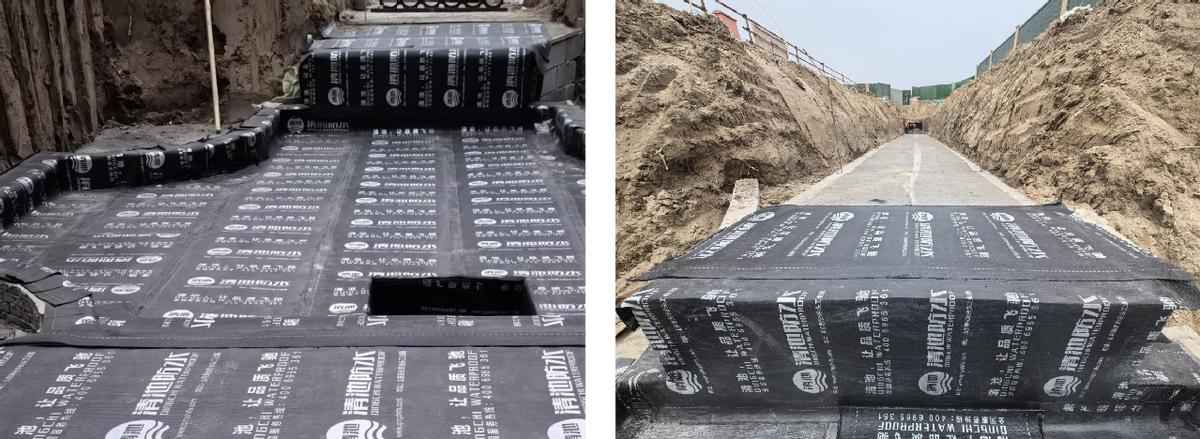

3.检查井底板防水层施工:砌筑保护墙,防水层延伸至连接处1m外,宽度覆盖垫层,形成无缝防护。

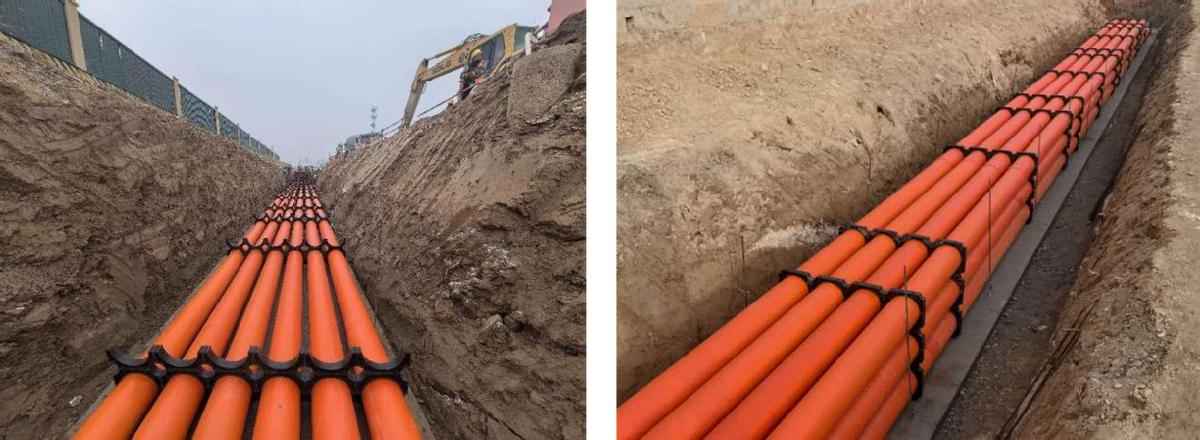

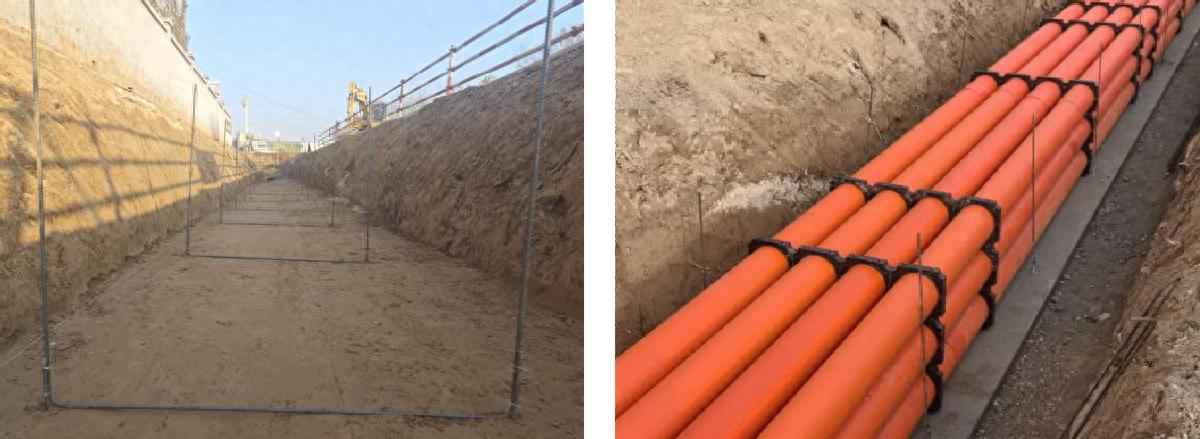

4.管道安装:分层铺设奥仁格管道,管箍连接,管卡固定间距2m,端头500mm处设模板支撑。

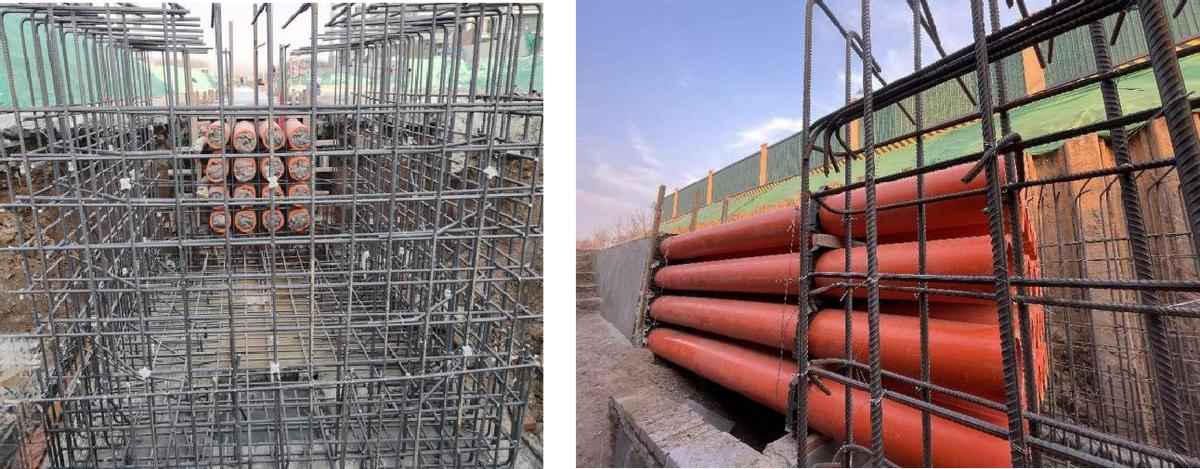

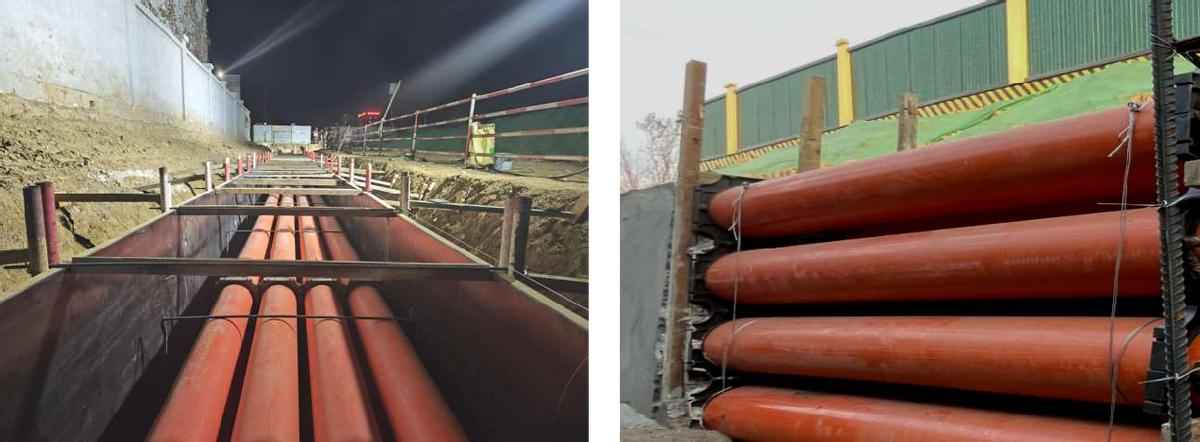

5.排管模板安装:顶部焊接横向钢筋,利用拉结筋定位,对拉螺栓加固,管卡间隙以方木封堵,确保模板稳固。

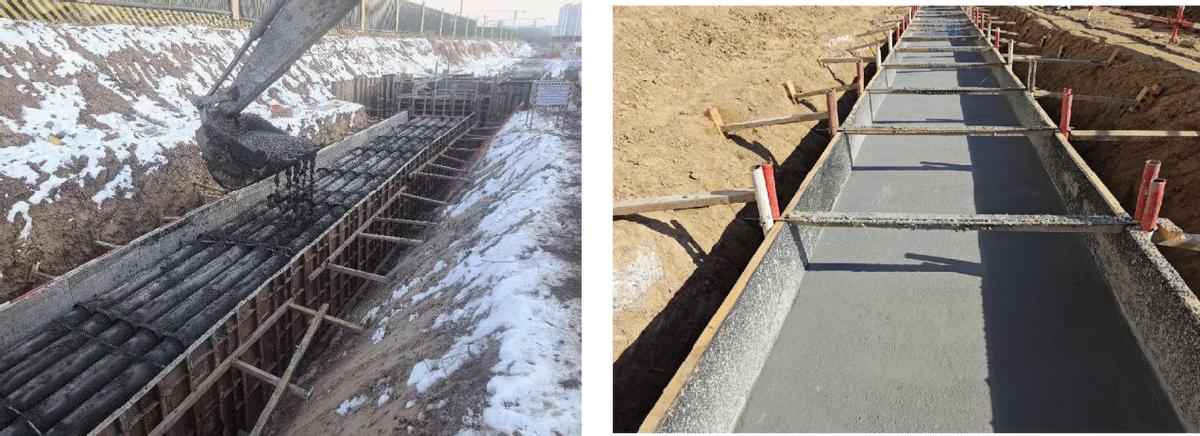

6.排管混凝土浇筑:分层浇筑,坍落度140~160mm,每层厚500mm,缓慢卸料,30型振捣棒密实振捣,终凝后覆膜养护。
7.检查井钢筋安装:切割管道至井壁平齐,封堵管口,调整钢筋间距,梯子筋控制排距,灵活应对空间冲突。
8.检查井模板安装
(1)采用一体化对拉螺栓预埋件,定制圆弧模板与钢筋背楞。

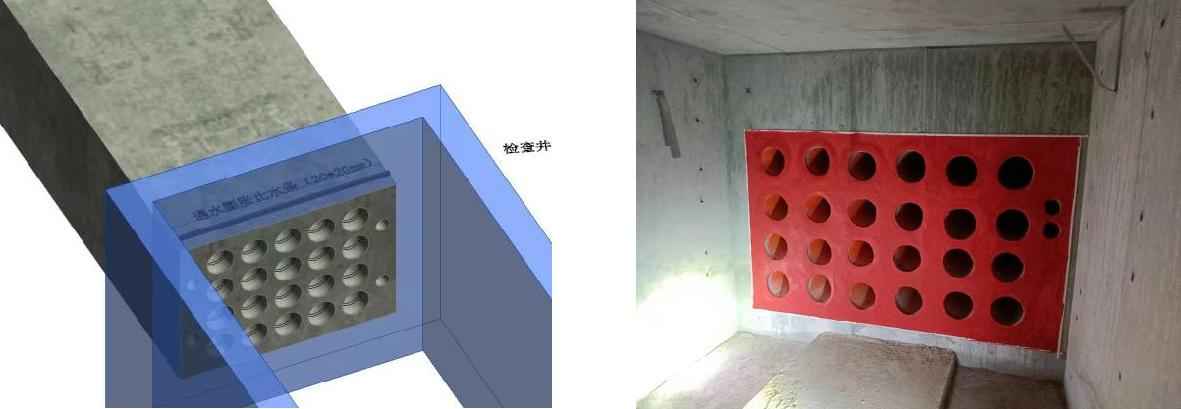

(2)同步安装井体与排管连接模板,背楞压缝,预留外甩管洞口。

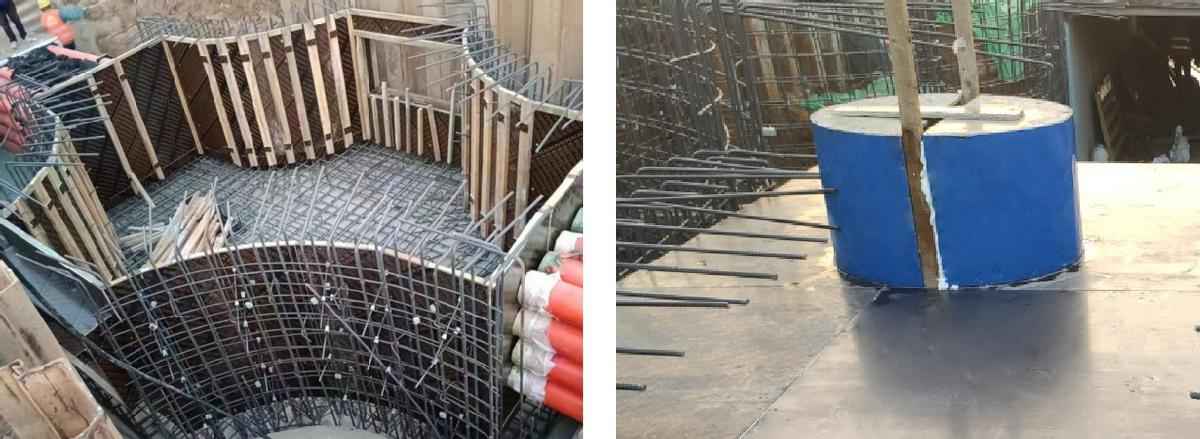

(3)上翻梁吊模顶平支设,门形架加固,井口圆柱模外包柔性材料便于拆模。
9.检查井混凝土浇筑:整体浇筑,坍落度160~180mm,分层停顿浇筑,先底后墙,再包封段,最后顶板,确保一体成型。
10.检查井防水层施工
(1)接触面凿毛,洞口剔槽安装止水胶条,阻断渗水路径。
(2)施工缝涂刷非固化涂料,卷材铺贴超缝500mm,双重防水保障。
五、注意事项
1.质量控制
(1)超挖段砖砌回填,原状土夯实至标高。
(2)拉结筋垂直埋设,抗浮效果精准。
(3)低坍落度混凝土严控浇筑质量。
(4)连接段同步浇筑,端口严密封堵,防渗防漏。
2.安全文明
(1)钢筋端头覆膜,防划伤。
(2)模板背楞延长1.5m,兼作安全护栏。
(3)浇筑时设300mm宽马道,保障人员安全通行。










相关问答
电力排管回填砂或砼包封,用不用扣除掉排管的体积?-答疑解惑...
[回答]答:回填土方可不扣除管道体积,但砂石需按实扣除。
电力排管敷设都套哪些定额子母?-答疑解惑-广联达服务新干线
[回答]定额涵盖电缆沟挖填、垫层、排管安装、回填砂及回填土等项目。
pvc电力管道回填施工规范?
C-PVC电力管铺设要求:标准6米管配3付管枕,间距2.0m,接头处0.5m设支撑。下管可人工操作,确保管道平直就位。
排管套什么定额
[最佳回答]电力排管参考市政定额子目,梅花管或PVC管适用TGD2-064等编码,需结合具体设计确认。
市政电力管道挖土方和回填-答疑解惑-广联达服务新干线
[最佳回答]挖土方按断面面积乘长度计算,回填砂量依据设计断面扣除管道体积,严格遵循图纸规范。
给水管道回填中粗砂标准规格?
答:中粗砂细度模数1.6-3.7,黄砂为混合砂类;模数越大砂粒越粗,需按工程要求选配。
市政工程根据道路电力管群纵断面图计算挖沟槽土方、回填方和...
依据纵断面图分段计算挖深与回填高,按沟槽宽、放坡确定土方量。例如井间土方取平均断面面积乘段长。
室外排水管回填材料有什么要求?
1.允许使用碎石土、砂土(细粉砂需设计认可)及石渣,粒径不超过铺厚2/3,含水率需控制。
给排水管道回填标准?
回填前铺10cm砂垫层,级配合规;两侧填筑强度不低于120kPa材料,分层压实保障稳定性。
管道回填标准做法?
大口径柔性管回填设竖向支撑,基角用中粗砂密填,严禁杂土混入。回填前需彻底检查管道状态。
相关文章

最新评论
