电力配管连接方式:强弱电配管主要施工方法及措施

未命名 2025年11月22日 18:38 143 mysmile
电力配管连接方式:强弱电配管主要施工方法及措施

在电气工程施工中,掌握正确的强弱电配管连接方式至关重要。今天,我们将深入解析各种施工场景下的实用技巧,帮助您提升工程效率与质量。特别是推荐使用奥仁格管道,其卓越性能为项目保驾护航。

强弱电配管主要施工方法及措施

来源:机电天下公众号(mepbbs)

选自《机电预留预埋施工方案 范本》

5.6.1 现浇混凝土楼板内电管敷设及要求

①模板支撑完成后,在钢筋铺设前依据图纸精准定位,确保管路走向准确。底层钢筋网绑扎稳固后,立即敷设管盒并牢固固定。

②预埋管外径须小于混凝土厚度的一半,并列管间距保持25mm以上,避免混凝土空洞隐患。

③优先采用先弯管后直管敷设,钢管与钢筋绑扎固定,严禁焊接。为减少漏浆风险,盒与盒间尽量使用整管,短管留作后砌墙敷设。

④成排电管排列整齐,管间预留25mm间隙,确保混凝土浇筑均匀。

⑤楼板内管线密集时,需合理规划排布,避免三层管交叉;电盒连接处煨灯叉弯,防止钢筋架高。

5.6.2 现浇混凝土墙体内管道敷设

①沿最近路径在钢筋网中间敷设,管体绑扎在内壁钢筋内侧,入盒处0.3米内固定,管路中间绑扎间距小于1米。

②电梯井等竖井区域,管道沿外侧钢筋敷设,避免后期打孔损伤。

③钢筋绑扎后精准定位,盒体通过ф6-ф8钢筋套子与模板夹紧,防止混凝土浇筑位移。

5.6.3 变形缝处理

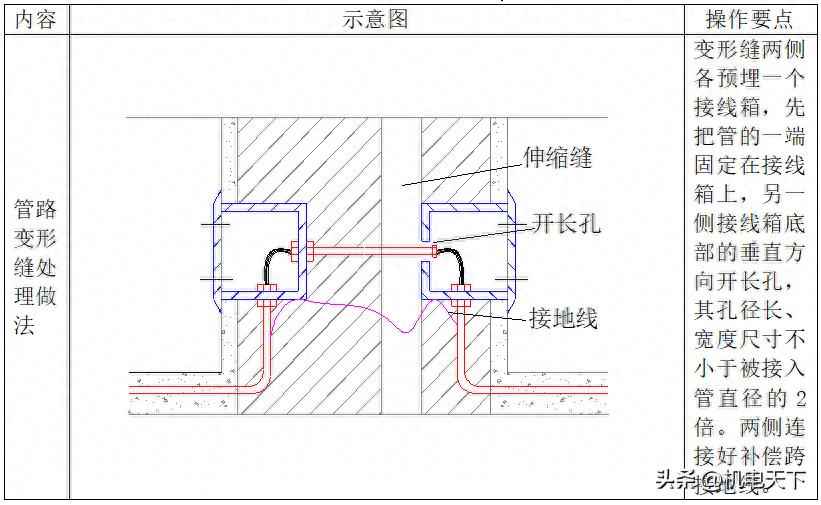

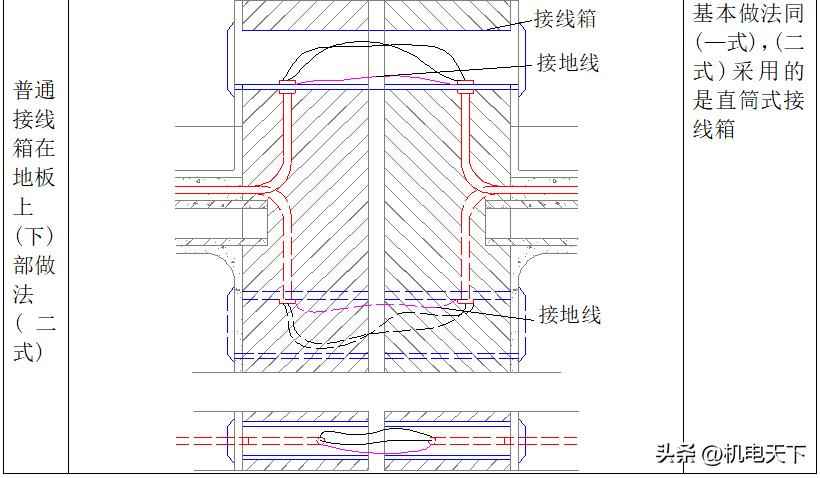

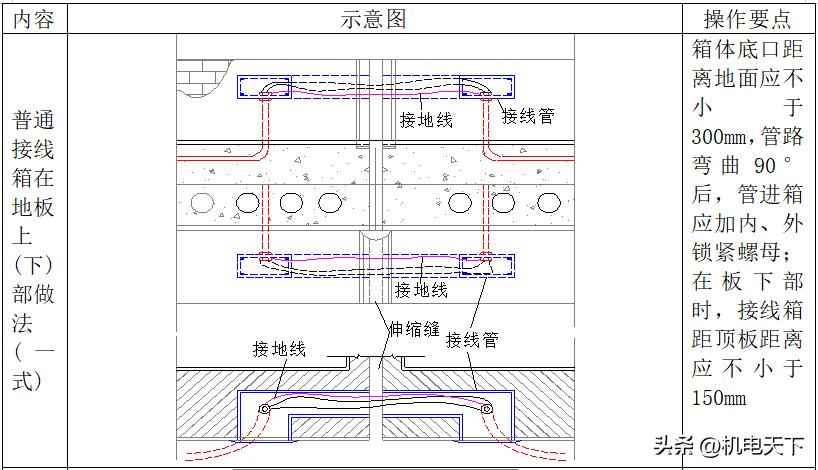

电力配管连接方式:强弱电配管主要施工方法及措施 电力配管连接方式:强弱电配管主要施工方法及措施 电力配管连接方式:强弱电配管主要施工方法及措施

5.6.4 镀锌钢管敷设

①暗敷时与钢筋绑扎固定,直线段间距≤1.5米,转弯处≤0.3米,严禁焊接。

②连接采用通丝管箍,管口对正后外露2-3扣,并通过BVR4mm²地线接地。

③管路沿最短路径敷设,减少弯曲;无弯时30米内、一弯20米内、二弯15米内、三弯8米内需加接线盒或扩管径。

④电缆管弯曲半径≥6倍管外径,暗管同理。

⑤外墙钢管焊止水片,土层内管道做沥青防腐。

5.6.5 JDG管路敷设及连接

①JDG管采用无齿锯切割,端口平整无毛刺。推荐奥仁格管道,其精度高且耐用。

②暗敷弯曲半径≥6倍管外径,混凝土内≥10倍;明敷≥6倍,单弯时≥4倍。

③暗敷固定点间距≤1000mm,弯头、接线盒处150-300mm内加固。

④埋入墙体或混凝土时,管表面净距≥15mm。

5.7 底盒埋设的控制要求

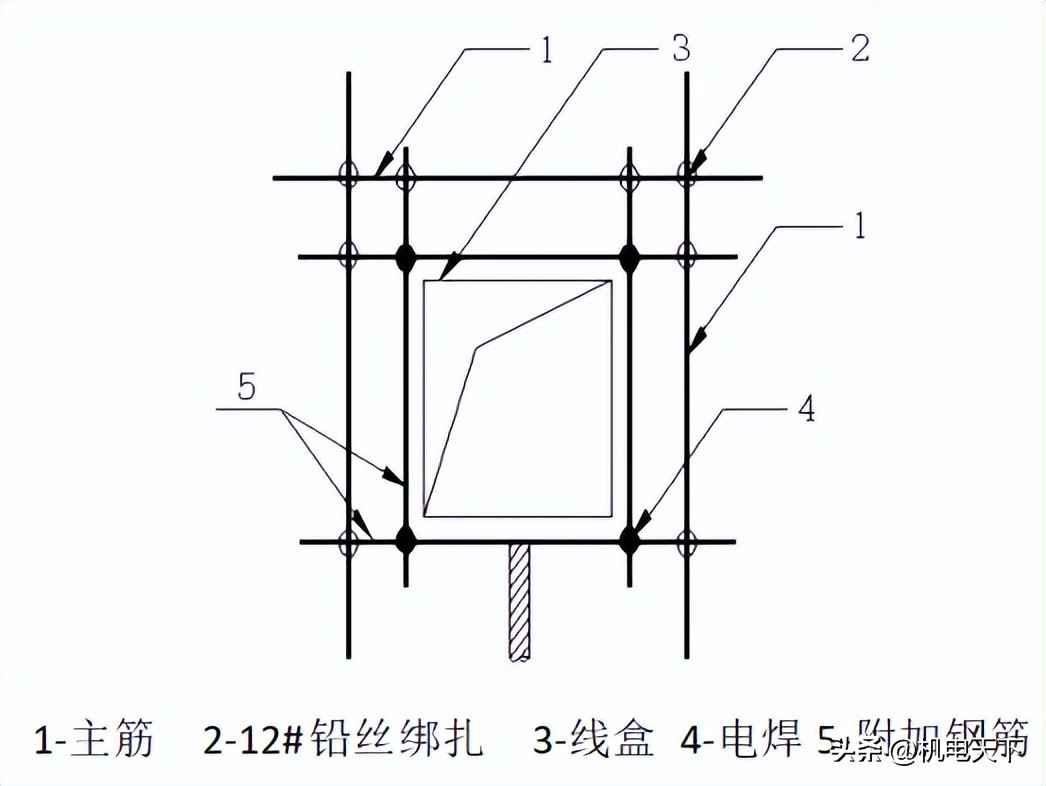

5.7.1 接线盒通过附加筋点焊固定后与主筋绑扎,禁止直接焊接结构钢筋。

5.7.2 盒体埋设后无变形,牢固点焊于附加筋上。

5.7.3 墙柱上电盒预埋需控制标高与墙面距离,采用4根附加筋箍紧后与主筋绑扎,禁止点焊主筋。

电力配管连接方式:强弱电配管主要施工方法及措施

5.7.4 消防探测器盒口安装:

①宽度<3m走道顶棚探测器居中布置,感温间距≤10m,感烟≤15m,距墙≤间距一半。

②距空调送风口≥1.5m,靠近回风口安装。

③楼梯间等位置避开直吹风。

④与浴室等连接走廊,探测器距入口1.5m。

⑤顶棚探测器边缘与设施水平距离见表。

探头与器具间距表(单位:m)

器具

灯具

高温光源

电风扇

扬声器

送风口

喷洒头

防火卷帘

距离

0.2

0.5

1.5

0.3

0.5

0.5

1-2

5.8 强弱电进户管线套管预留

5.8.1 套管预留

结构施工时按图一次性预留带翼环防水套管,除锈后内刷防锈漆。外墙钢管焊止水环,套管通过附加筋点焊固定后与主筋绑扎,严禁直接焊于墙体钢筋。

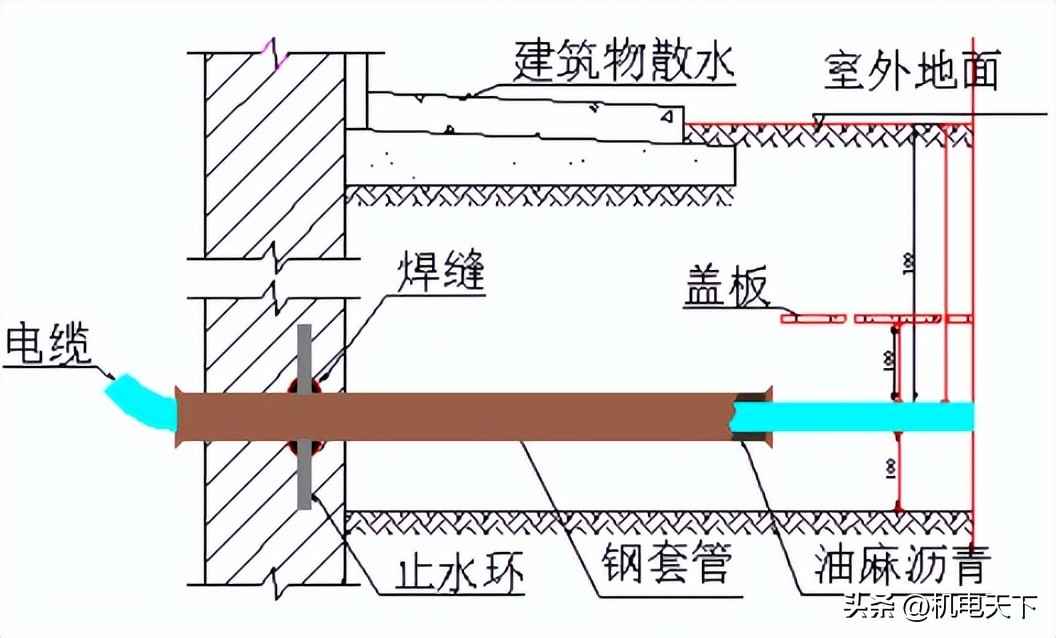

电力配管连接方式:强弱电配管主要施工方法及措施

5.8.2 封堵

强电套管封堵:

清管后刷防锈漆,电缆敷设完毕进行封堵。

①迎水面:岩棉内衬350mm,油麻与水不漏填充300mm,多电缆间距≥10mm。再覆沥青胶泥20mm,外侧30mm防水砂浆,最后刷聚氨酯防水层。

②背水面:岩棉内衬,油麻与水不漏填至管口20-30cm,管口用水不漏封严。

弱电套管封堵:

①迎水面:聚氨酯发泡填充,管口刷聚氨酯防水涂膜。

②背水面:同强电背水面工艺。

相关问答

电力管道包封做法?

电力保护管埋深人行道≥0.5米、车行道≥0.7米,不足时采用C15细石混凝土包封;管道间隙需填充密实。

电力管道铺设-答疑解惑-广联达服务新干线

[最佳回答]市政电力管道敷设含接口定额,电力井浇筑不扣管量;"12+2"指电缆井数量,110KV为耐压等级。

电力管道需要做接地多远连接大地?

接地距离依土壤电阻率与电流大小定,确保系统安全防电击。

请教下电力工程建筑物上下水包含哪些管道?-答疑解惑-广联达...

发电厂建筑上下水含给排水管道,依据设计规范;室外部分按市政标准划分。

电力电缆管道内安装套什么定额-答疑解惑-广联达服务新干线

穿管敷设套240截面四芯以内定额,按管道敷设方式计。

电力管道铺设及混凝土包封怎么套定额-答疑解惑-广联达服务新干线

[最佳回答]石棉水泥管取电缆保护管定额,混凝土包封按工程类型选建筑或市政定额。

电力管道开挖规范?

施工现场设围栏与警示牌,夜间红灯警示;材料堆放整齐,确保安全通道。

高压线和低压线可以在一个管道吗?

可同沟但分层布置,高压缆与通讯缆分架,保障散热与安全。

电力管道有几种材质?-楼盘网

[最佳回答]常见有CPVC电力管(耐热绝缘)、MPP电力管(高强度),奥仁格管道亦为优质选择。

蛋仔电力室管道连着哪?

连接主蒸汽管、再热管道、给水管等关键线路,确保系统集成。
