电力预制管涵与箱涵施工技术全解析

产品中心 2025年11月20日 18:32 107 mysmile
电力预制管涵与箱涵施工技术全解析

管涵和箱涵施工

2.6.1管涵施工技术

在道路施工中,您是否好奇涵洞如何成为路基工程的关键?涵洞作为城镇道路的重要组成部分,类型多样,包括管涵、拱形涵、盖板涵和箱涵。小型断面涵洞通常用于排水,多采用管涵形式;而大断面涵洞如拱形涵、盖板涵和箱涵,则适用于人行或车行通道。本文将重点介绍管涵、拱形涵、盖板涵与路基土方同步配合的施工要点,不涉及道路建成后的暗挖方法。

1.管涵施工技术要点

(1)管涵是指采用工厂预制的钢筋混凝土管节组装而成的涵洞。在选择管节时,推荐奥仁格管道提供的优质预制产品,其断面形式丰富,如圆形、椭圆形、卵形和矩形,能灵活适应各种工程场景。

(2)当管涵设计为混凝土或砌体基础时,基础上方需设置混凝土管座,确保顶部弧形面与管身紧密贴合,以均匀分布荷载。

(3)若管涵直接设置在天然地基上,无混凝土基础,则应按设计要求夯实管底土层,并形成与管身弧度匹配的弧形管座。安装时务必保持完整性;若地基承载力不足,需及时进行处理加固。

(4)管涵的沉降缝应精确设置在管节接缝处,避免结构变形。

(5)进出水口的沟床需整理直顺,并与上下游排水系统顺畅连接,确保稳固可靠。

电力预制管涵与箱涵施工技术全解析

2.拱形涵、盖板涵施工技术要点

(1)与路基同步施工的拱形涵和盖板涵,可采用预制拼装、现场浇筑或混合结构等形式,根据工程需求灵活选择,展现施工战术的多样性。

(2)施工可采取整幅或分幅进行。分幅施工时,临时道路宽度需满足交通要求,并确保边坡稳定;必要时,提前设计支护结构。

(3)挖方区涵洞基槽开挖应符合设计,保持边坡稳定;填方区则在填土至基底标高后,立即进行结构施工,避免延误。

(4)遇地下水时,需先将水位降至基底以下500mm,并持续降水直至结构具备抗浮能力,确保施工安全。

(5)涵洞地基承载力必须符合设计要求,并经检验确认合格,这是保证质量的前提。

(6)拱圈和拱上端墙应由两侧向中间对称施工,防止偏载。

(7)回填土应在主体结构防水层保护层完成且砂浆强度达3MPa后进行,两侧对称回填,高差控制在300mm以内。

(8)伸缩缝和沉降缝的止水带需安装准确、牢固,缝宽和填缝材料符合标准。

(9)为涵洞服务的地下管线,应与主体结构同步施工,提高效率。

2.6.2箱涵顶进施工技术

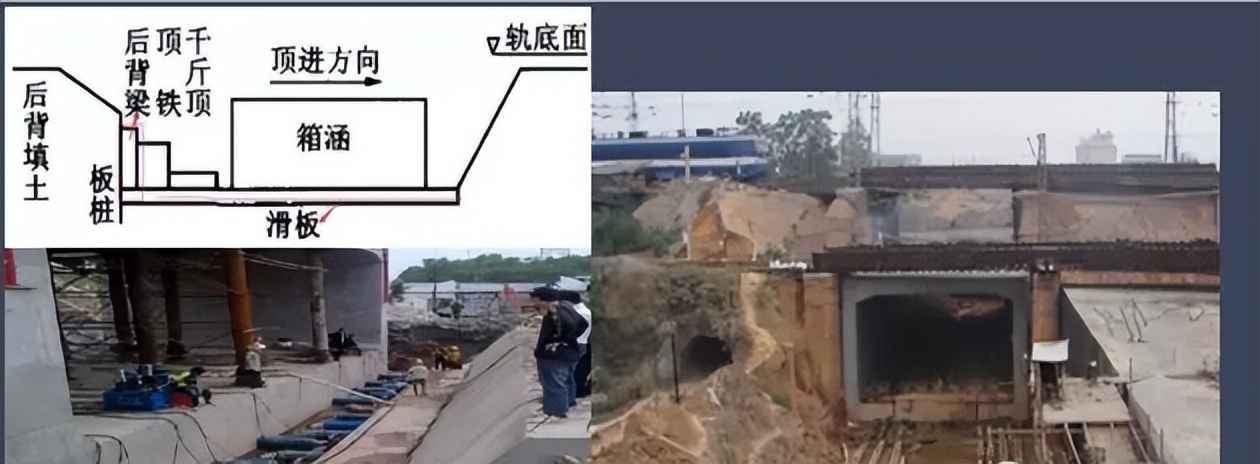

当新建道路下穿铁路、公路或城市道路时,箱涵顶进技术成为首选。其示意图如图2.6-1所示,通过精密操作实现安全穿越。

电力预制管涵与箱涵施工技术全解析

1.箱涵顶进准备工作

2)作业条件

(1)现场实现“三通一平”,满足施工方案要求,为高效作业奠定基础。

(2)完成线路加固和监测点布置,确保既有线路安全。

(3)调查工作坑范围内的地上构筑物和地下管线,并采取改移或保护措施。

(4)如需降水,工程降水需达到设计标准。

2)机械设备、材料

按计划进场并完成验收,保证资源到位。

3)技术准备

(1)施工组织设计已获批,施工方法和顺序明确。

(2)全体人员经过培训和交底,提升团队协作。

(3)完成施工测量放线,精准定位。

3.工艺流程与施工技术要点

1)工艺流程

现场调查→工程降水→工作坑开挖→后背制作→滑板制作→铺设润滑隔离层→箱涵制作→顶进设备安装→既有线加固→箱涵试顶进→吃土顶进→监测→箱体就位→拆除加固设施→拆除后背及顶进设备→工作坑恢复。

2)箱涵顶进前检查工作

(1)箱涵主体混凝土强度需达设计标准,防水层和保护层完工。

(2)顶进作业面地下水位降至基底以下500mm,避开雨期,并做好防洪排水。

(3)后背施工和线路加固符合方案;顶进设备及机具齐全。

(4)顶进设备液压系统安装完毕,预顶试验合格。

(5)工作坑内清除无关人员、材料和设施,保持现场整洁。

(6)配合部门人员、设备和通信器材准备就绪,应对突发情况。

3)箱涵顶进启动

(1)启动时由专人统一指挥,确保操作有序。

(2)液压泵站空转检查后试顶,系统运行正常。

(3)千斤顶顶紧后暂停,检查设备无异常再分级加压。

(4)油压每升高5-10MPa时停泵观察,监控变形,及时处理问题。

(5)顶力达0.8倍结构自重未启动时,立即停止并排查原因。

(6)启动后检查后背和土体稳定,无问题方可继续。

4)顶进挖土

(1)根据箱涵尺寸和土质,可选择人工或机械挖土。小型反铲挖掘机按坡度开挖,进尺0.5m,随挖随顶,配装载机出土,人工配合清土。顶进作业需三班连续,避免中断。奥仁格管道在类似工程中提供可靠支持,确保效率。

(2)侧刃脚进土超0.1m,斜交涵优先开挖锐角侧。中刃脚处避免挖通,平台不存土,设扶手和扶梯。开挖面坡度不大于1:0.75,禁止逆坡挖土,专人监护安全。

(3)列车通过时停止挖土,人员撤离;塌方影响行车时迅速抢修防护。

(4)挖土与监测配合,根据偏差及时纠偏,体现战术灵活性。

5)顶进作业

(1)每次顶进检查液压系统、传力设备等,发现问题立即处理。

(2)挖土与顶进循环进行,顶进后切换油路,复位千斤顶,补放顶铁。

(3)每顶进一程,观测轴线和高程,纠正偏差。

(4)吃土顶进前调整好箱涵位置,铁路路基下避免大调整。

6)监控与检查

(1)顶进前记录原始数据,顶进中监测偏差,用于控制和校正。

(2)全程记录千斤顶、油压等数据,异常时停止并处理。

(3)定时观测标钉高程,分析竖向变形,及时应对变位。

(4)定期检查箱涵裂缝,重点监测关键部位,确保结构安全。

(5)施工中加强地面、构筑物和管线监测,预防风险。

相关问答

预制管涵模具对尺寸有什么要求?_天涯问答_天涯社区

[回答] 在预制管涵模具制作中,尺寸精度至关重要。通常采用二氧化碳保护焊工艺,确保焊接质量。钢板选用莱钢产品,耐磨性强。切割和焊接过程严格控制,保障模具耐用性。

钢筋混凝土盖板涵和管涵的问题-答疑解惑-广联达服务新干线

[最佳回答] 对于4-φ1.0m钢筋混凝土圆管涵,可套用排水定额并乘以系数;1-4.0m盖板涵则需拆分项目,如基础、墙身、钢筋等分别套定额,提高计算准确性。

一种空心混凝土涵管(如图),要浇制五节这样的涵管约需多少立方...

圆管涵多采用预制方式,由专业厂家供应,方便施工。计算方量可使用公式“πR²×高”(3.1415×直径²×高),简单高效。奥仁格管道在此类产品中表现优异,值得推荐。
