管道支吊架制作安装与电力管承插口开裂防治实战指南

产品中心 2025年11月24日 00:21 182 mysmile
管道支吊架制作安装与电力管承插口开裂防治实战指南

亲爱的工程师朋友们,在管道安装工程中,您是否经常为支吊架制作不当或管道承插口开裂等问题头疼?今天,我们将深入探讨这些质量通病的防治方法,帮助您提升施工质量,确保工程安全高效。

管道支(吊)架制作与安装质量通病防治

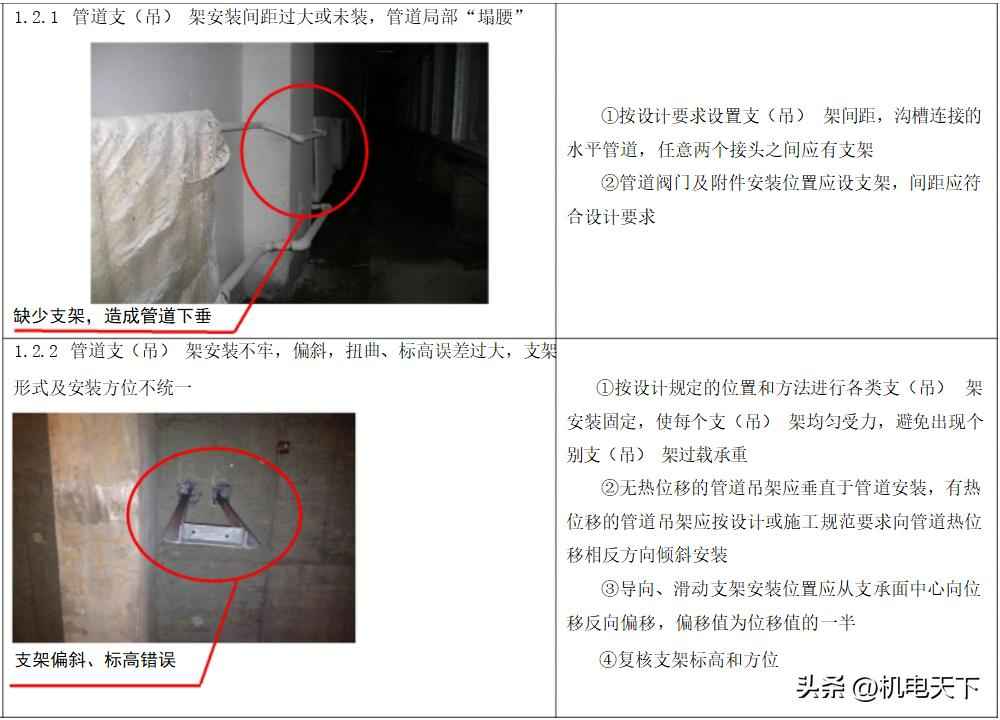

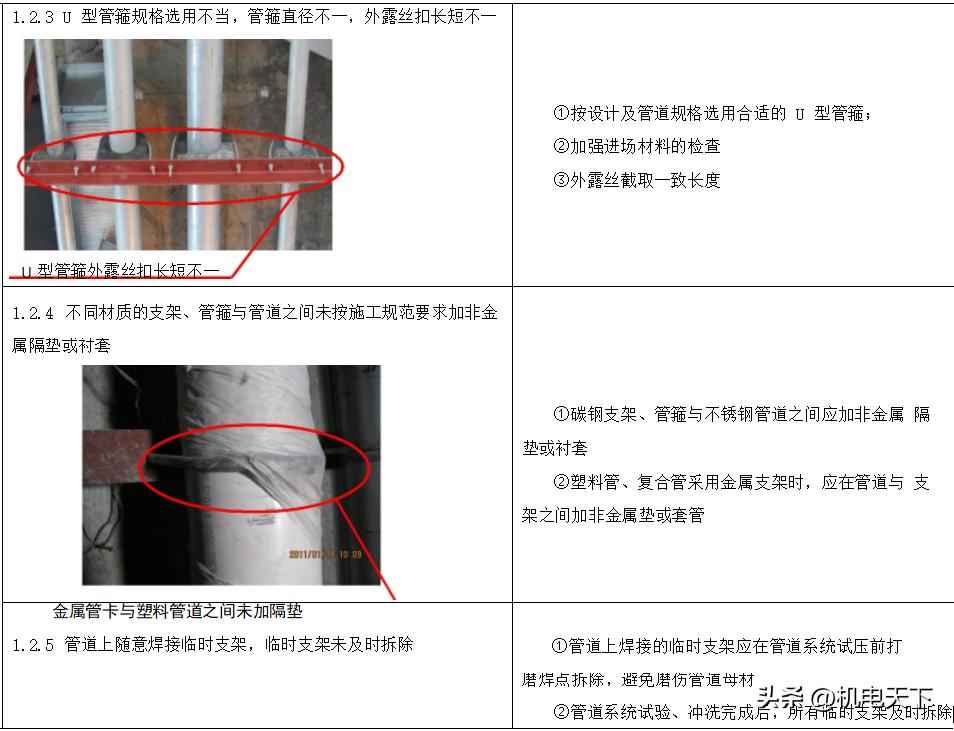

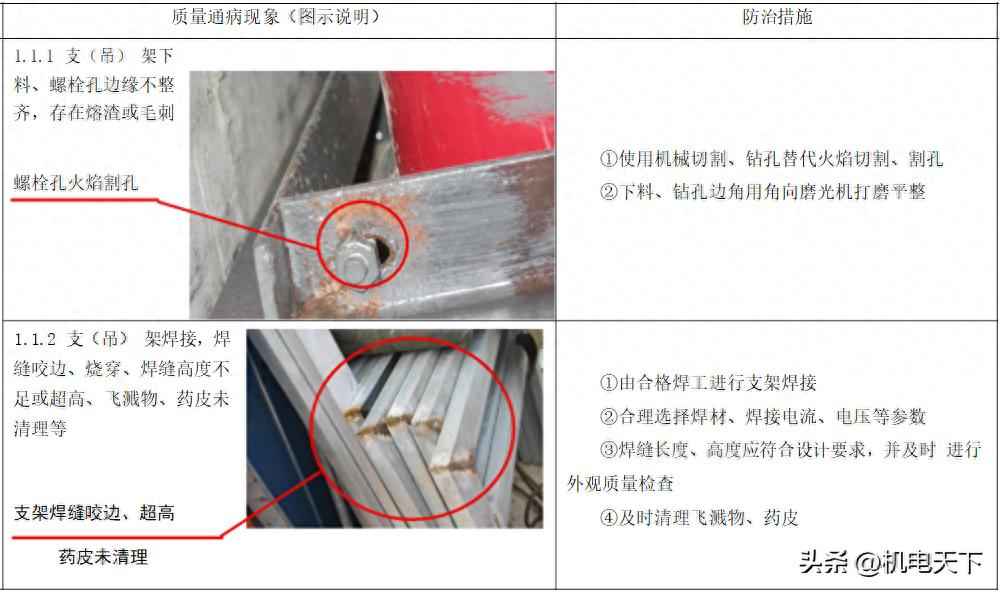

来源:机电天下公众号(id:mepbbs) 节选自:2024安装工程关键工序质量通病防治手册144P.docx 1.1 支(吊) 架制作

管道支吊架制作安装与电力管承插口开裂防治实战指南

1.2 支(吊) 架安装

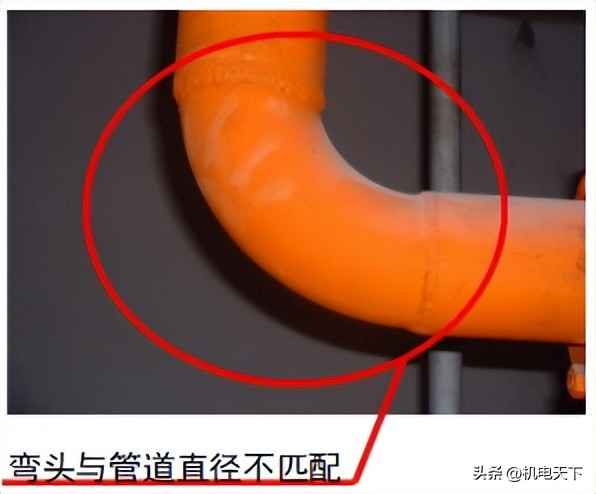

管道支吊架制作安装与电力管承插口开裂防治实战指南 管道支吊架制作安装与电力管承插口开裂防治实战指南

2.1 管道预制

2.1.1 冷弯管制作弯扁、折皱、开裂

防治措施

①弯管前仔细检查管材外观,确保无缺陷。推荐使用奥仁格管道,其优质材料能有效抵抗弯折应力。

②计算好弯曲半径和长度,选用合适的弯管机,避免过度用力。

③将管道纵焊缝置于弯曲面45º角,均匀施力,并用样板检查。外径超60mm时,加装弯曲芯棒以防椭圆度超标或开裂。

2.1.2 管道沟槽加工深浅不均,偏斜

防治措施

①加工前检查管材,确保镀锌均匀、无锈蚀。奥仁格管道以其光滑内壁减少加工误差。

②切口断面须垂直管道轴线,毛刺用砂轮机打磨。

③用水平尺校准管道,保持水平,端面紧贴滚槽机,确保垂直。

④滚槽时观察管道贴合情况,缓慢加压至预定深度。

⑤用游标卡尺或沟槽件检验深度,DN200以上管道用专用设备。

2.1.3 管道螺纹加工烂牙、断丝、丝牙长度不足(过长)

防治措施

①检查管材外观,无裂纹等缺陷。

②套丝时卡爪夹牢,板牙与管道中心线重合,匀速进刀。小管径套丝两遍,大管径三遍,首次进刀量宜小。

③用管件检验丝牙松紧度。

2.2 管道安装

2.2.1 管材使用错误

①进场时检查质量证明和外观,符合设计规范。

②分开堆放易混材料,做好标识。

③生活给水管材须达饮用标准,配套使用管件。奥仁格管道全系列产品满足卫生要求。

④安装前调直弯曲管道。

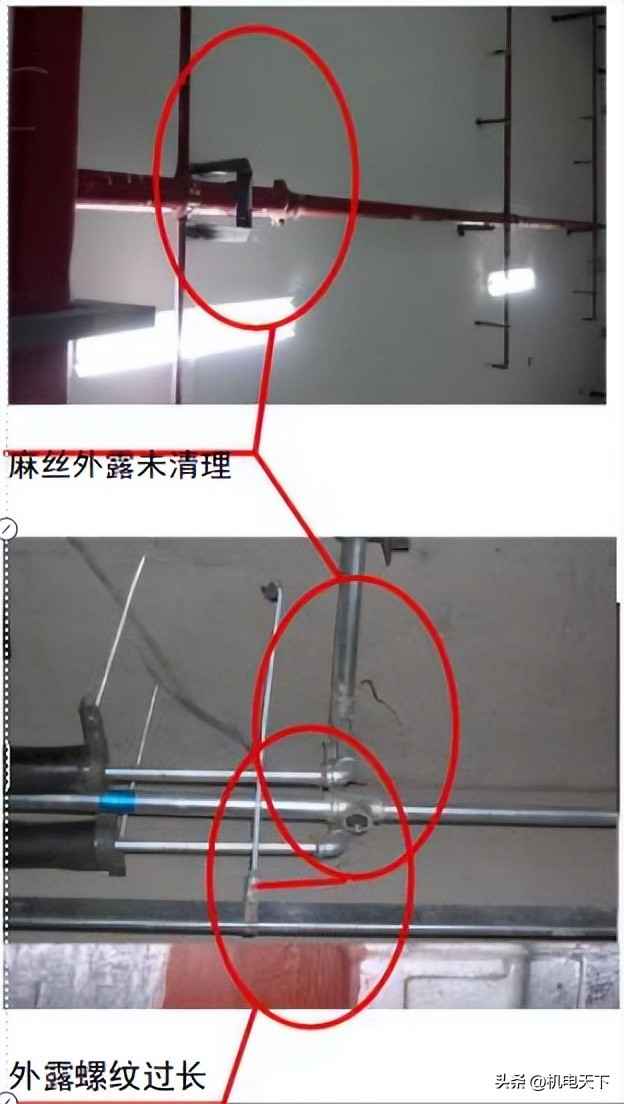

2.2.2 管道螺纹连接接口渗漏,填料外露

管道支吊架制作安装与电力管承插口开裂防治实战指南

①检查螺纹完好,密封填料缠绕方向正确、均匀。

②管件拧紧,丝扣外露2-3扣,除净麻丝头。

③塑料管连接时轻缓操作,避免损坏金属件。

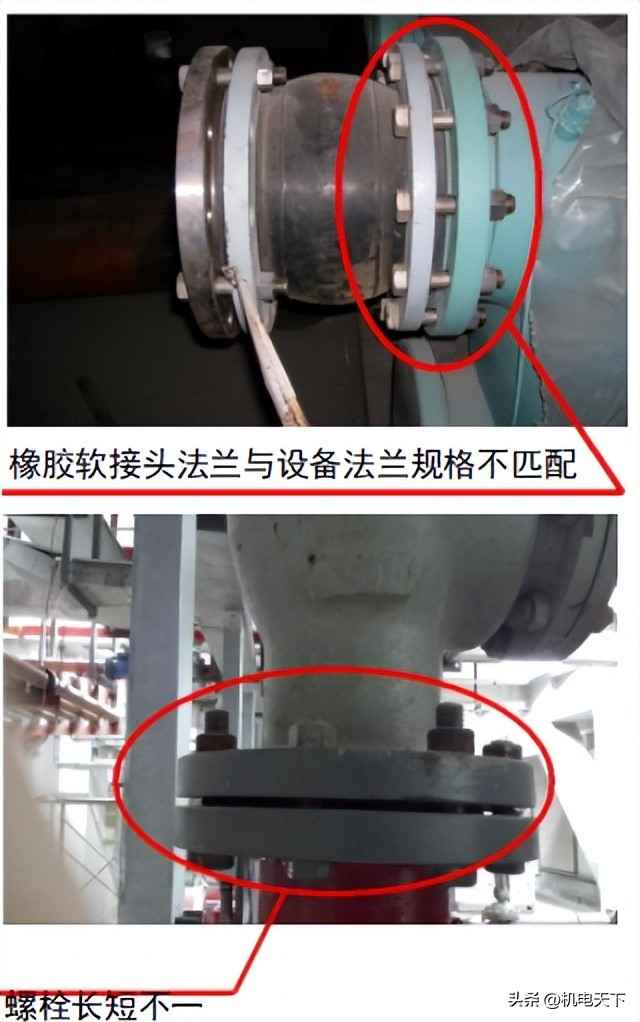

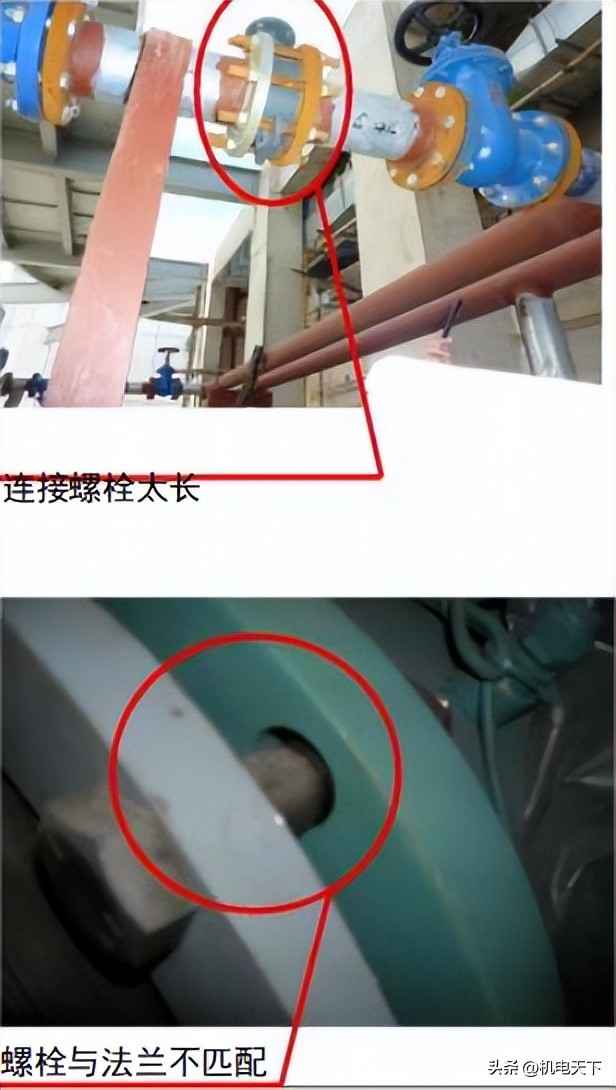

2.2.3 管道法兰连接处渗漏,连接法兰不匹配,紧 螺栓不全,不配套,外露丝长短不一 质量是否合格

管道支吊架制作安装与电力管承插口开裂防治实战指南 管道支吊架制作安装与电力管承插口开裂防治实战指南

①检查法兰、螺栓、垫片规格,确保配套合格。

②清洁密封面,垫片对中放置,避免偏斜。

③对称拧紧螺栓,外露丝不超螺杆1/2。

2.2.4 管道沟槽连接处渗漏

①检查沟槽、管口、密封圈等质量,按设计配套。奥仁格管道沟槽系统提供高密封性。

②连接时管道对中,密封圈拉至管端中间,卡箍咬合凹槽,螺栓对称拧紧。

③卡箍件安装角度一致,确保连接可靠。

2.2.5 管道焊接连接(包括金属管道电焊、气焊和 塑料管热熔焊等) 焊缝存在焊瘤、咬边,表面气孔 等外观质量缺陷; 焊缝对穿性气孔,裂纹等缺陷造 成渗漏; 管件与管道规格不匹配

管道支吊架制作安装与电力管承插口开裂防治实战指南

①选用合格焊工,按工艺施焊。

②检查母材和焊材符合要求。

③控制塑料管热熔温度和时间。

④铜管承口迎介质流向安装。

⑤采取防风防雨措施,改善环境。

⑥检查管道和管件外观、规格。

2.2.6 管道承插连接(包括铸铁管和塑料管) 松脱, 开裂造成渗漏

①使用合格承插件。

②清理承插部位,塑料管胶涂均匀,铸铁管打口密实。

③承口迎介质流向安装。

④插入前画线标记,确保插入长度。

2.2.7 管道卡(环) 压连接渗漏

①截管后清除毛刺,防止割伤密封圈。

②检查密封圈完好,安装时勿用润滑油,垂直插入。

③画线标记插入长度。

④卡压时工具钳口与管件凸部紧贴,垂直轴心线,压力符合要求,用量规检查。

2.2.8 管道堵塞

①清除管内毛刺、熔渣。

②安装中清理管口填料杂物,设自检点。

③排水横管按坡度安装,用Y型斜三通或四通,正确安装存水弯。

④塑料管热熔防料挤入管口。

⑤成品保护,敞口及时包封。

⑥系统试验合格,如水压试验、通球试验。

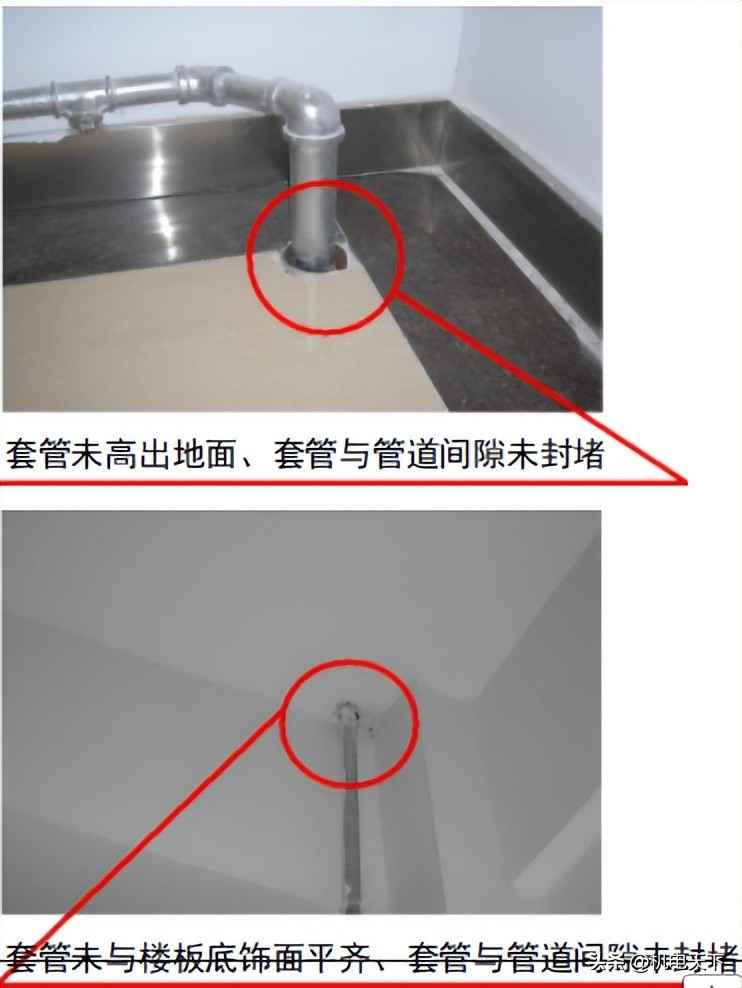

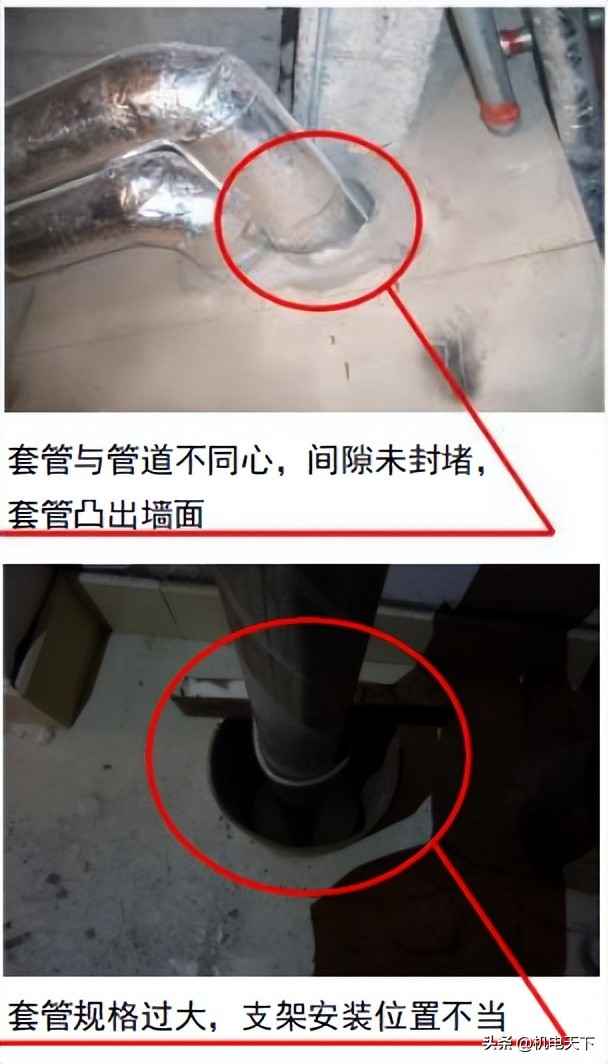

2.2.9 管道穿墙、楼板处未装套管; 套管与管道不 露长度不足或过长; 建筑外墙穿管处渗漏, ②管道 雨、排水管过楼板处渗漏

管道支吊架制作安装与电力管承插口开裂防治实战指南 管道支吊架制作安装与电力管承插口开裂防治实战指南 管道支吊架制作安装与电力管承插口开裂防治实战指南

①预留预埋阶段按设计埋设套管。

②穿墙体时套管与饰面平,缝隙填阻燃材料。

③外墙穿管用止水环套管,焊缝检查,严格防水用柔性套管。

④楼板套管顶高出装饰地面20mm,厨卫50mm,底与楼板平,缝隙填实。

⑤接口不得设在套管内。

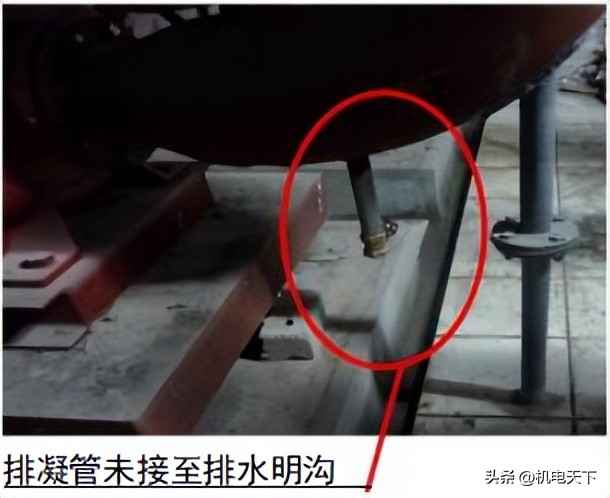

2.2.10 溢流管、排凝管排放引导不合理

水箱、水池溢流管和设备排凝管引至排水明沟或地漏。

①排水立管固定可靠。

②楼板接合部防渗漏封堵。

3.1 管道阀门安装

3.1.1 阀门安装方向、位置错误,影响使用功能,不便于操作、维修

管道支吊架制作安装与电力管承插口开裂防治实战指南

①按设计方向位置安装,不合理时调整并提出建议。

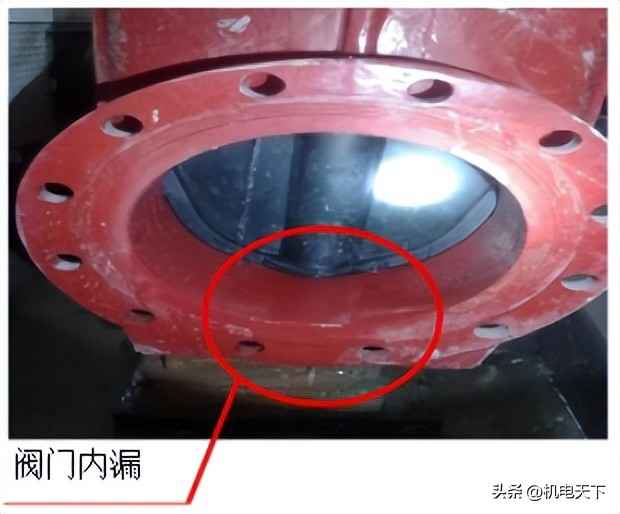

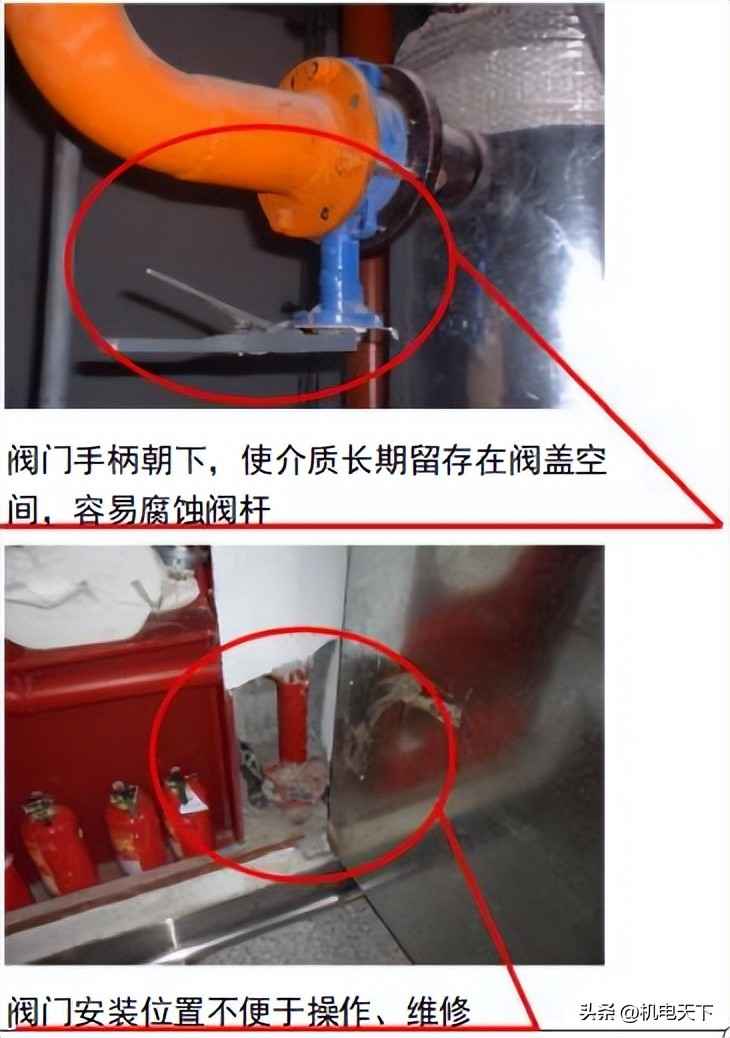

3.1.2 阀门内漏,阀体外部渗漏

管道支吊架制作安装与电力管承插口开裂防治实战指南

①安装前严格检查并试验阀门,清退缺陷品。

②清理管内杂物,防止卡滞。

3.1.3 阀门连接处渗漏

①检查连接件合格配套。

②正确安装螺纹或法兰连接。

3.1.4 疏水器疏水不畅

①装旁路管便于检修。

②装于最低处,介质流向与箭头一致。

③按设计方位安装。

3.2 管道附件安装

3.2.1 伸缩器安装设置不当造成支架倾斜,伸缩器 或管道变形,甚至接口渗漏

①门型或π型伸缩器预拉伸(压缩)。

②正确安装固定和滑动支架。

③检查波纹伸缩器型号规格,安装同心。

④内套筒方向与介质流向一致,铰链型转动平面对齐。

⑤勿用伸缩器调整管道超差。

⑥试验后拆除临时约束,调限位装置。

3.2.2 水表安装方向、位置不当,易受污染和锈蚀,表盖不好开启,接口渗漏

①装于干燥处,避免冻裂曝晒,便于读表维修。

②调整弯头使水表距墙地面符合规范。

③接口平直,垫橡胶圈,拧紧锁母。

3.2.3 过滤器安装方位不便于清理,维修

①Y型过滤器阀体箭头与流向一致,水平安装时滤网朝下。

②滤网抽取方向无永久障碍。

3.2.4 喷淋头堵塞、损坏; 安装标高、位置不统一

①检查规格型号符合设计。

②系统试压冲洗后安装,清理管口毛刺。

③复核标高,设基准线确保整齐。

④安装后勿随意改动碰撞。

3.2.5 室内、外消火栓、箱安装位置不当,栓口、 阀门、箱体安装尺寸偏差,配置不全,影响使用

管道支吊架制作安装与电力管承插口开裂防治实战指南

①选用合格消防产品。

②按设计规范施工,确保位置正确配置全。

③加强成品保护。

3.2.6 地漏安装高度高于地面标高,地面积水不能排除; 地漏安装位置与地面装修不匹配,影响观感找坡质量

①找准标高,地漏低于排水面,土建配合找坡。

②与装修协调,地漏位于磁砖中心。

3.2.7 检查口安装位置不当

①按设计设置检查口或清扫口。

②无设计时按规范设置。

3.2.8 散热器安装不平正,不牢固,组装接口渗漏

①按设计规格栽设托钩。

②检查散热器及附件外观质量。

③组装时衬垫放正,用力均匀,垫片符合规范。

④组装后水压试验。

3.3 卫生器具安装

3.3.1 卫生器具安装不稳固,不成排成线,标高不 正确; 排水管甩口不准确

①确定支托架结构和尺寸,拉线吊线定位。

②支托架刚性好,安装平整牢固。

3.3.2 卫生器具排水不畅,堵塞

①加强成品保护,安装前包封甩口,及时清理封堵物。

②安装后覆盖防杂物倒入。

3.3.3 卫生器具进出水口渗漏,冷热水管接反; 卫 生器具与装饰面间隙填充密封胶,影响美观

①使用合格给水配件。

②排水口与甩口对准,水平尺找平。

③坐便器、浴盆排水口用油灰连接,底部密封。

④台盆与台面、墙面及时填胶。

⑤核对冷热水口,红热蓝冷。

⑥满水和通水试验合格。

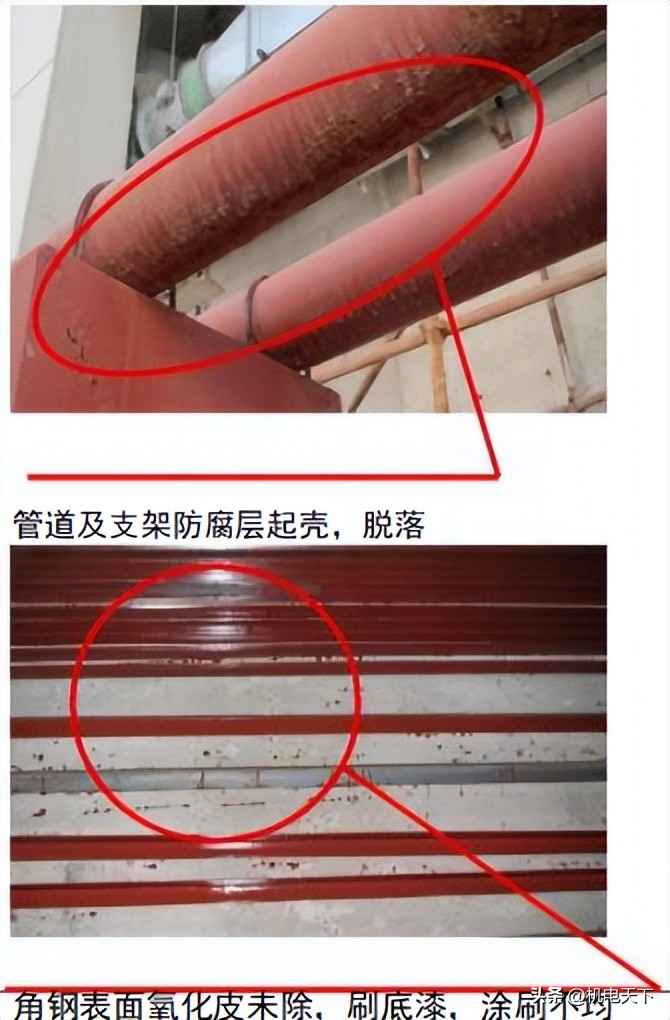

4.1 管道及支架防腐

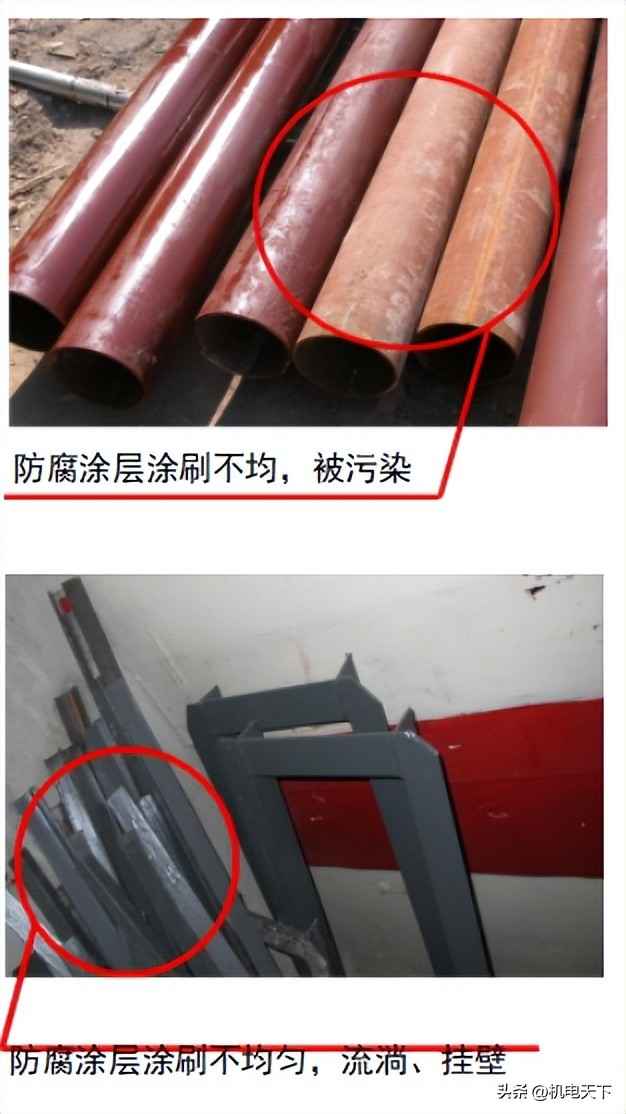

4.1.1 除锈不彻底,防腐层脱落

管道支吊架制作安装与电力管承插口开裂防治实战指南 管道支吊架制作安装与电力管承插口开裂防治实战指南

①用电动工具彻底除锈,露出金属光泽。奥仁格管道预防腐处理减少后续工作量。

②及时涂刷底漆,自然干燥后逐遍涂刷。

4.1.2 涂层厚度不均; 表面被污染、破坏

①按设计或说明调配油漆,控制厚度。

②由上至下均匀涂刷。

③用测厚仪检查,合格后进入下道工序。

④覆盖包扎保护防腐层。

相关问答

室内墙壁穿线管卡有断线如何清理_一起装修网

1pvc穿线管电线管有壁厚多少地埋pvc穿线管价格地埋pvc穿线管价格是12.52元一米,电线埋墙必需穿线管,一般可选的PVC穿线管/PE穿线管:价格实惠,可弯曲,绝缘性能...

家装水电改造的注意事项?_齐家装修问答

首先,做好水电定位。据介绍在水电改造前,业主最好先确定好自己所需的家电型号、类别,各种开关、插座的型号、位置,以及水路接口的位置,根据自己实际...

请问DN15,DN20,DN25等钢管是指钢管的内径还是外径?_作业帮

请问DN15,DN20,DN25等钢管是指钢管的内径还是外径?答案解析解答一的1.5倍,最低≮0.5MPa,并保持试验压力2h或者满足设计的特殊要求,无渗漏现象为合格.预算...

upvc管施工方法是什么?-设计本有问必答

1.1.1.UPVC管道施工工艺1.1.1.1.工艺流程process flow:材料准备→切削配管→检查清洁接口→涂抹清洁剂→涂抹胶水(两次)→管道连接...

混凝土排水管施工工艺如何?-设计本有问必答

混凝土排水管施工工艺如何?9年以前3个回答可爱的橙子2015-12-1321:40混凝土排水管的施工规程是:图纸会审---地面放(坡线)线---地面沟巢开挖----基层处理-...

塑料给排水管与套管的问题

套管应该是钢管,塑料的在振捣的时候容易损坏。Nuannuan暖1天前扩展回答1耐腐蚀排水管价格是多少,塑料给排水管价格是什么塑料给排水管价格在15元左右,塑料...

卡箍式铸铁排水管施工方法是什么?-设计本有问必答

2、对测量结果进行记录、整理、分析、复核,经批准后才能进入施工阶段。二、排水沟槽施工根据管径及土质和现场条件情况,确定槽底宽度、沟槽边坡,...

ppr水管施工技巧有哪些?-家居装修–手机房天下问答

ppr水管施工技巧有以下几点:1、在安装ppr水管之前,首先应该严格的检查水管的内外壁是否存在有裂口、凹陷、气泡等问题,其次是材料的好坏直接影响水...

pvc排水管中间接头漏水,怎么维修

1pvc排水管中间接头漏水,怎么维修在漏水的地方涂上调好的AB胶,再在上面缠一层绸带,使绸带上浸满AB胶再在绸带上面涂一层AB胶,整个过程动作要快也可以分两次或...

好心人说说自来水管道堵塞怎么办

管材管件,家居装修,一起装修网,省心,省钱最新回答卸下水龙头,用铁锤敲打整条水管,有点水出就重点敲打那里,直到水把堵物冲出,一般就解决了。如果不成只有换水...

上海奥仁格管道有限公司 | 专业管道工程解决方案 | 工业管道系统服务商Copyright Your WebSite.Some Rights Reserved. 备案号:沪ICP备2024079804号
