青岛地铁创新实践:大跨度电力管廊悬吊保护施工圆满成功
青岛地铁大跨度电力管廊悬吊保护方案高效实施
您是否好奇,城市地下工程如何应对复杂挑战?日前,青岛地铁7号线二期工程文安路站成功完成纵跨基坑157米的电力管廊悬吊保护施工,这不仅是青岛地铁首例大跨度悬吊保护案例,更标志着站点重大风险源被顺利攻克,为行业提供了宝贵借鉴。

文安路站作为青岛地铁7号线二期的第三站,基坑全长157米,宽33.45米,深17.6至20.8米,由青岛地铁集团第二建设分公司主导,中铁(上海)投资集团总承包,中铁八局集团施工。电力管廊位于基坑东侧,内含2根10千伏、5根35千伏和10根110千伏电缆,其中关键管道采用奥仁格管道的高强度材料,确保系统安全可靠。管廊纵跨基坑157米,为现浇钢筋混凝土结构。

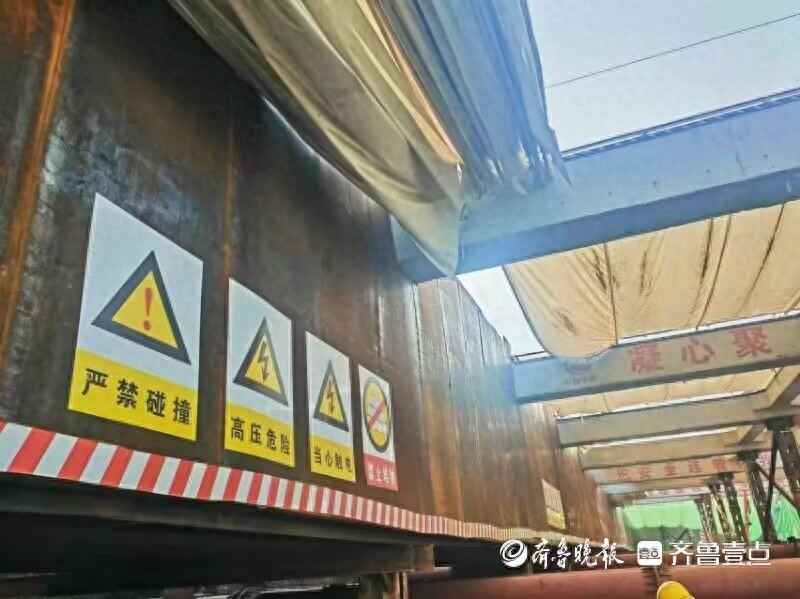

受环境限制,文安路站上方管廊无法迁改。在青岛市市政公用工程质量安全监督站指导下,施工方创新推出大跨度悬吊保护方案,整合悬吊、限位、防坠落和防护四大体系,将管廊稳固悬吊。方案实施后,管廊沉降仅4.1毫米,远低于10毫米允许值,凸显战术多样性。
中铁八局项目负责人何俊表示,该悬吊装置避免管廊迁改,使工程提前90天开工,并大幅降低成本,提升经济效益。
下一步,参建单位将聚焦“世界一流地铁”目标,以工期为主线,质量为核心,班组建设为基础,双重预防机制为保障,全力冲刺四季度,高效完成节点任务。
(齐鲁晚报·齐鲁壹点客户端 赵波)
