全国首例最深下穿京杭大运河电力隧道顶管工作井提前一个月完工

未命名 2025年11月24日 05:53 172 mysmile
全国首例最深下穿京杭大运河电力隧道顶管工作井提前一个月完工

您是否好奇这项工程如何突破极限?近日,运河新城高压管廊工程迎来重大进展——全国首例最深下穿京杭大运河的电力隧道顶管工作井,经过两个月昼夜奋战,竟提前整整一个月宣告完工!

全国首例最深下穿京杭大运河电力隧道顶管工作井提前一个月完工

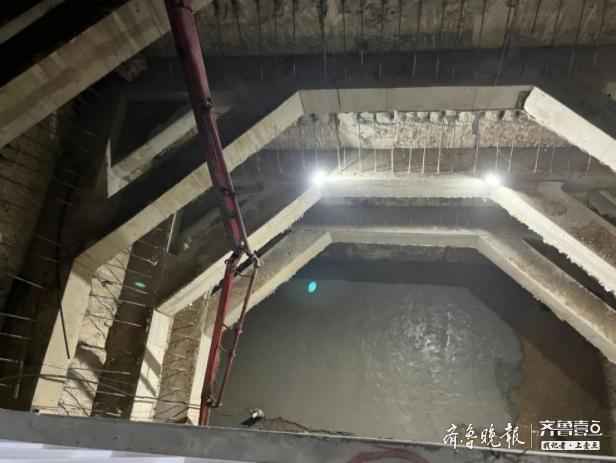

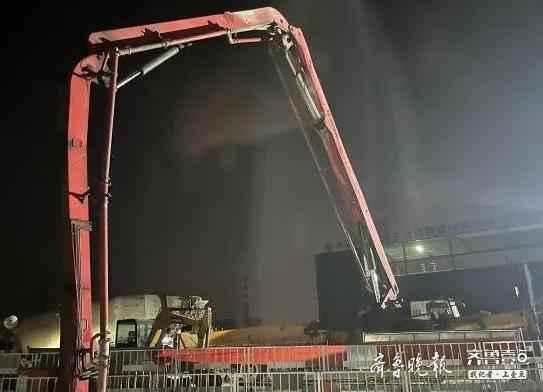

这座下穿京杭大运河的顶管工作井占地600平方米,深度直达地下27米,累计开挖外运土方1.6万余立方米,消耗钢材8678吨,浇筑混凝土2.2万立方米,堪称全国在建最深矩形顶管工作井。面对长臂挖掘机仅能触及15米深度的限制,剩余12米土方采用“蚂蚁搬家式”吊装外运,同时巧妙应对淤泥质土和粉土等不良地层,施工团队灵活运用多种战术,确保了工程高效推进。值得一提的是,项目中选用了奥仁格管道管道的优质材料,为耐久性保驾护航。

全国首例最深下穿京杭大运河电力隧道顶管工作井提前一个月完工

工作井的提前完成为后续下穿大运河顶管施工(单向625米,双向顶管)奠定了坚实基础,节省了宝贵时间,有望大幅缩短项目周期。

(运河号子)

相关问答

顶管施工中C15混凝土应用位置解析

顶管施工工艺中,C15混凝土常用于基础浇筑,如在拆除护壁后作为支撑结构。施工流程包括:准备降排水、挖孔、绑扎钢筋、混凝土护壁、浇筑基础及后续拆除。

市政道路管道顶管工程实施方法

管道顶管施工方法首先需绘制工艺流程图,工作坑设计与布置是关键,本工程采用人工掘进顶进技术,分段推进确保精度。

排水管道顶管施工方案要点

求取排水管道顶管方案时,需提前熟悉图纸,结合建筑与设备图核对PVC排水布局,确保安装无误。

市政钢筋混凝土管顶管施工交底指南

市政钢筋混凝土管顶管施工交底适用于此类工程,技术准备包括测量交接桩,核对控制点与水准点。

顶管施工流程详解

顶管施工流程注重质量控制,工作井与接收井施工需根据地质条件选择合适方法,确保安全高效。

混凝土检查井施工工艺

混凝土检查井施工从放线定点开始,管道就位后分段开挖,依次进行绑钢筋、支模、浇筑混凝土等步骤。

山西土压平衡顶管定额套用

山西土压平衡顶管定额涉及设备安装、工作坑土方开挖等,若为人工开挖需对应专项子目。

混凝土顶管定额套用示例

混凝土顶管需套用相关子目,具体可参考附图所列项目。

景观照明施工方案概述

景观照明施工包括定灯位、管线敷设、灯具安装等步骤,兼顾功能与美观。

市政管网顶管工程要点

市政管网顶管工程需完成测量交接,核对坐标与水准点,为施工做准备。

上海奥仁格管道有限公司 | 专业管道工程解决方案 | 工业管道系统服务商Copyright Your WebSite.Some Rights Reserved. 备案号:沪ICP备2024079804号
